          祥福豹倉供應鏈項目

          發布時間:2021-05-27

          瀏覽人數:1600

          祥福豹倉供應鏈

          施工內容:強弱電

          開工日期:2021526

          項目負責人:王琪

          526

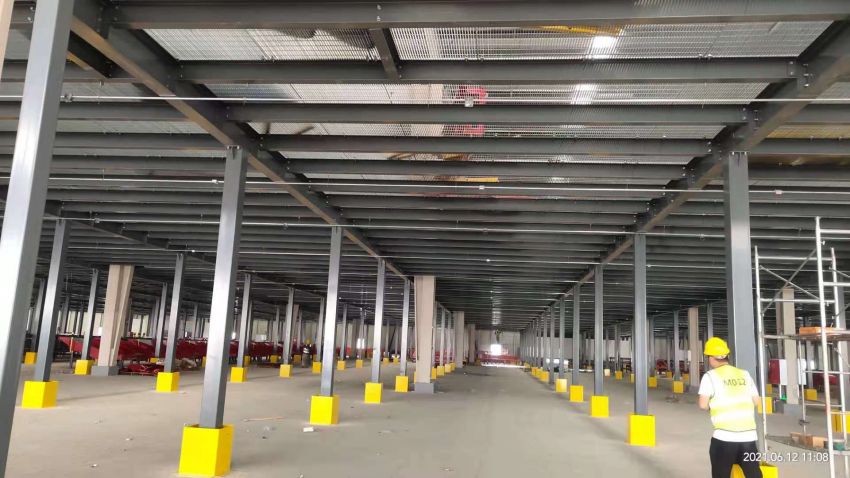

          今日施工內容及完成量:

          1、一號庫400*150橋架拆除80

          2、一號庫鋼架平臺上,AP布管完成8%

          3、二號庫一層鋼平臺下,照明布管完成50%

          今日施工工種:強弱電

          今日施工人數:7

          附圖:

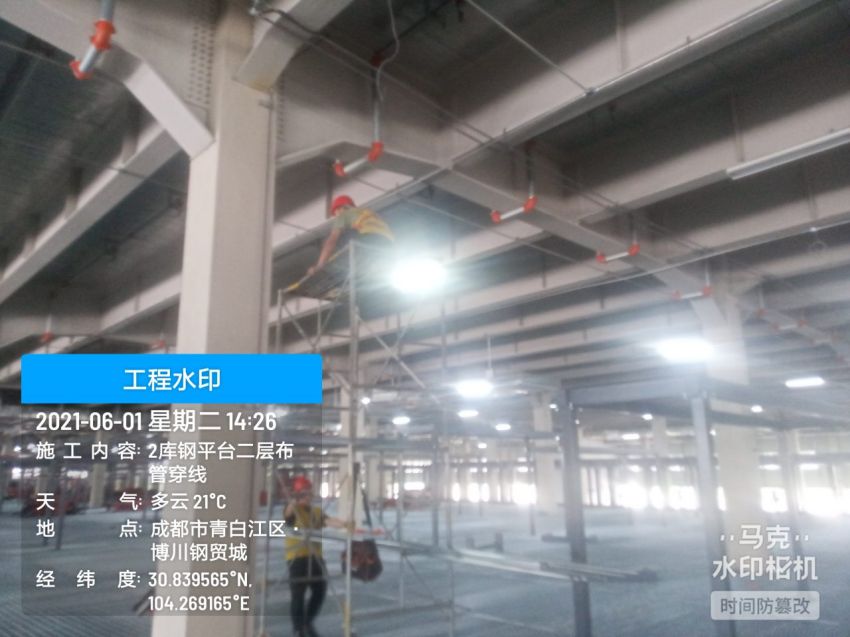

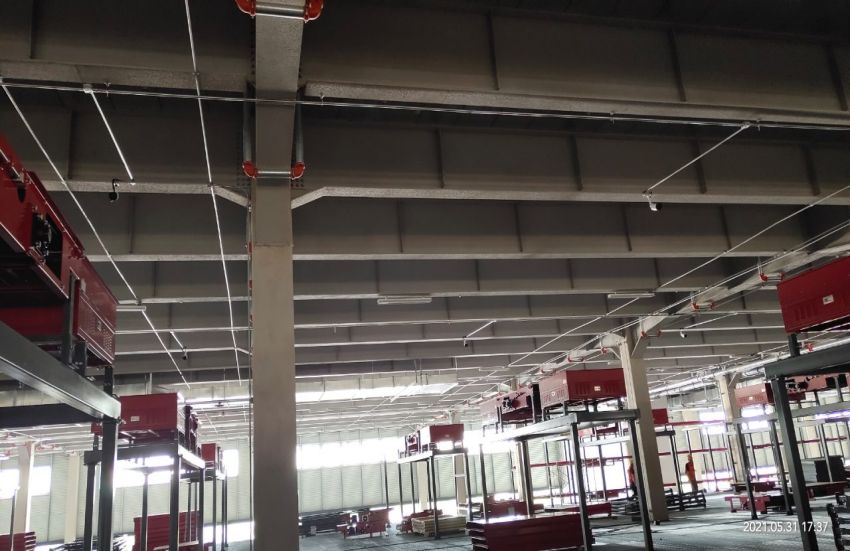

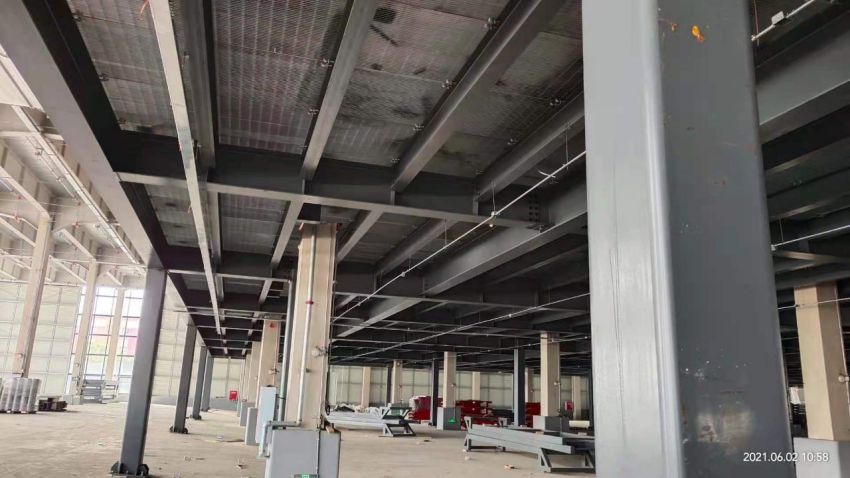

          531

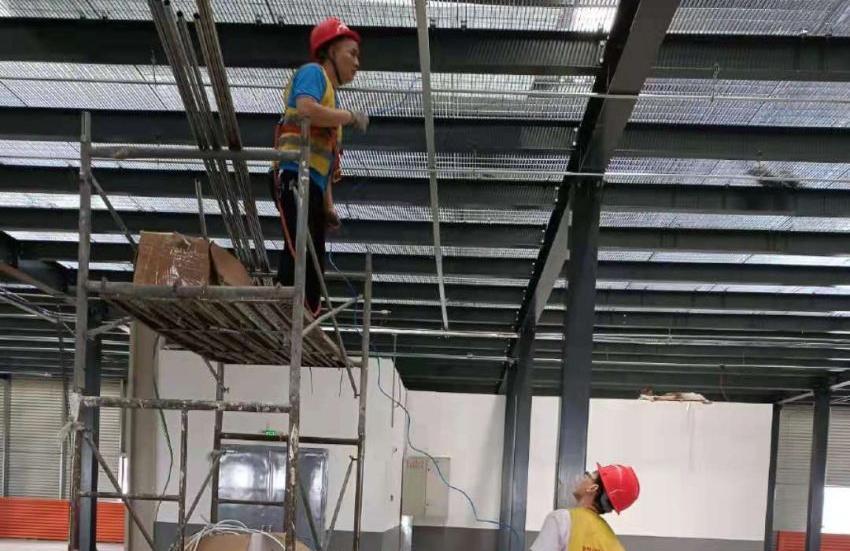

          今日施工內容及完成量:

          1、二號庫一層鋼平臺上監控布管完成50%

          2、二號庫一層鋼平臺上AP布管完成40%

          3、二號庫一層鋼平臺下照明布管完成50%

          今日施工工種:強弱電

          今日施工人數:9

          附圖:

          5月31日 (2).jpg

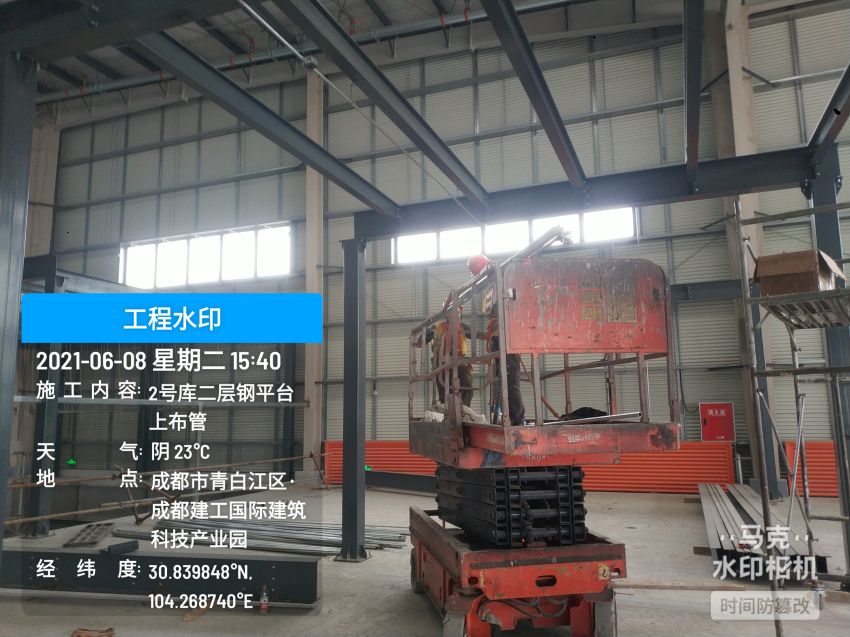

          61

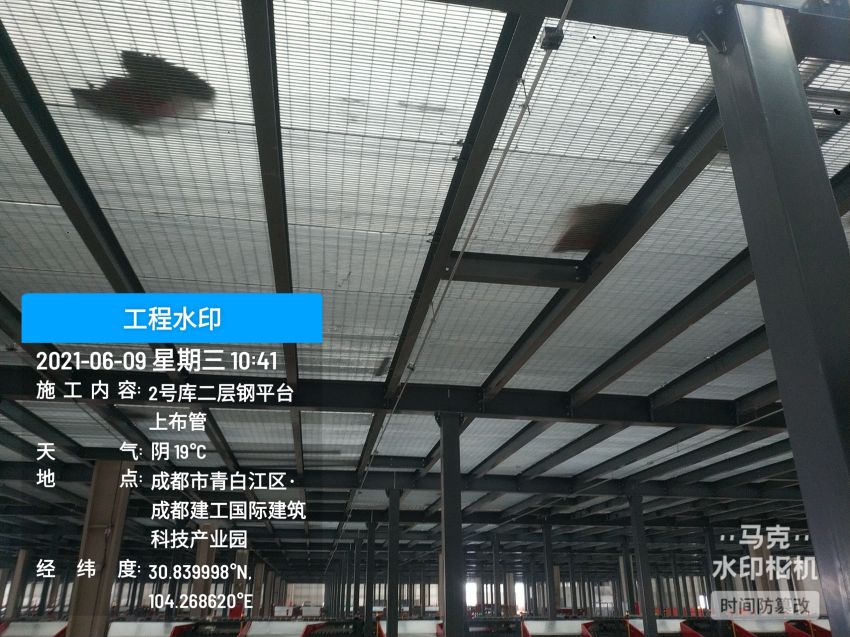

          今日施工內容及完成量:

          1、二號庫一層鋼平臺上監控布線完成55%

          2、二號庫一層鋼平臺上AP布管完成50%

          今日施工工種:強弱電

          今日施工人數:7

          附圖:

          62

          今日施工內容及完成量:

          二號庫一層鋼平臺上監控布線完成70%

          二號庫一層鋼平臺上ap布管完成60%

          二號庫一層鋼平臺監控安裝完成20%

          今日施工工種:強弱電

          今日施工人數:8

          附圖:

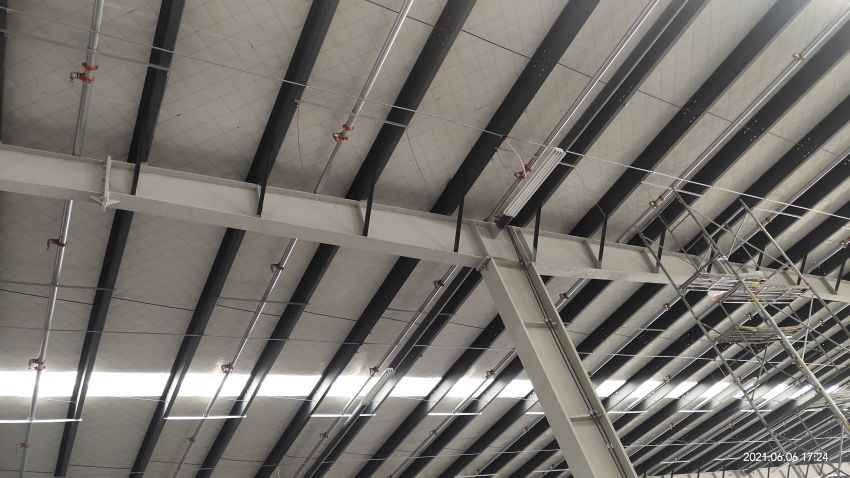

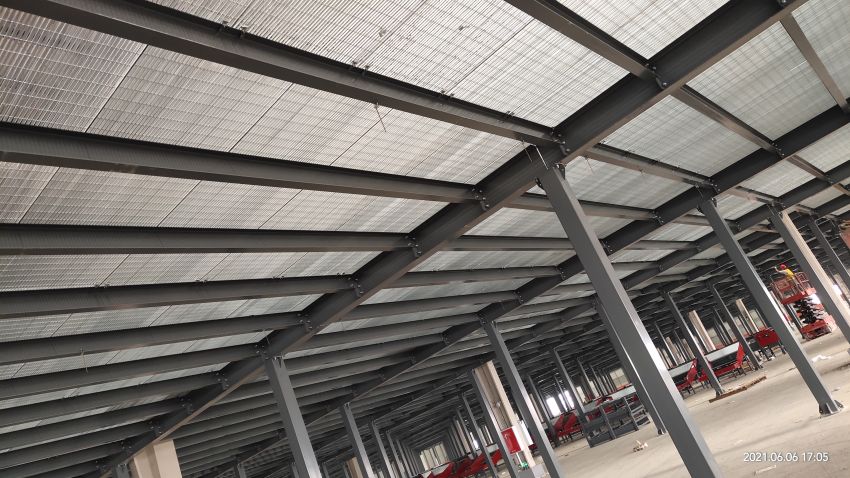

          66

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上監控橋架吊裝完成40%

          2、二號庫二層鋼平臺下照明布管及絲桿吊裝完成15%。

          今日施工工種:強弱電

          今日施工人數:9

          附圖:

          67

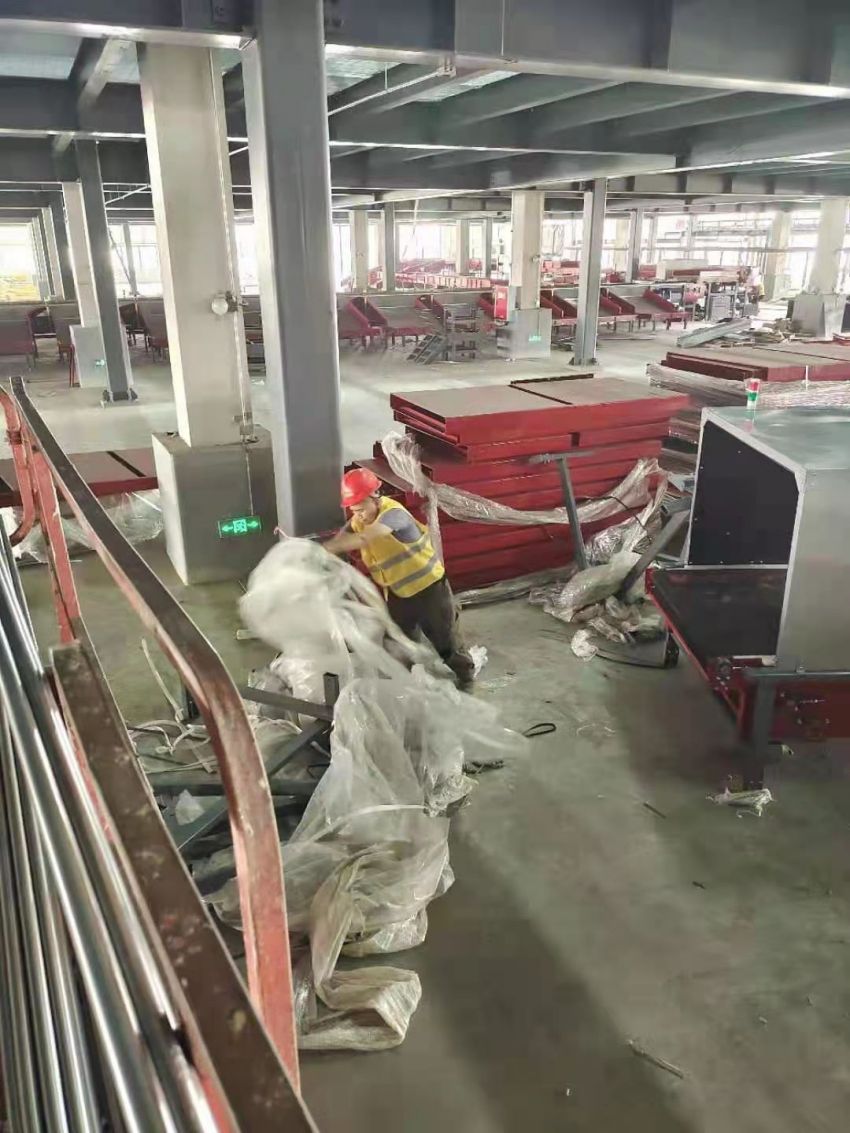

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上監控橋架吊裝完成50%

          2、二號庫二層鋼平臺下照明布管及絲桿吊裝完成25%。

          今日施工工種:強弱電

          今日施工人數:8

          附圖:

          68

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上監控橋架吊裝完成60%

          2、二號庫二層鋼平臺下照明布管及絲桿吊裝完成50%。

          今日施工工種:強弱電

          今日施工人數:9

          附圖:

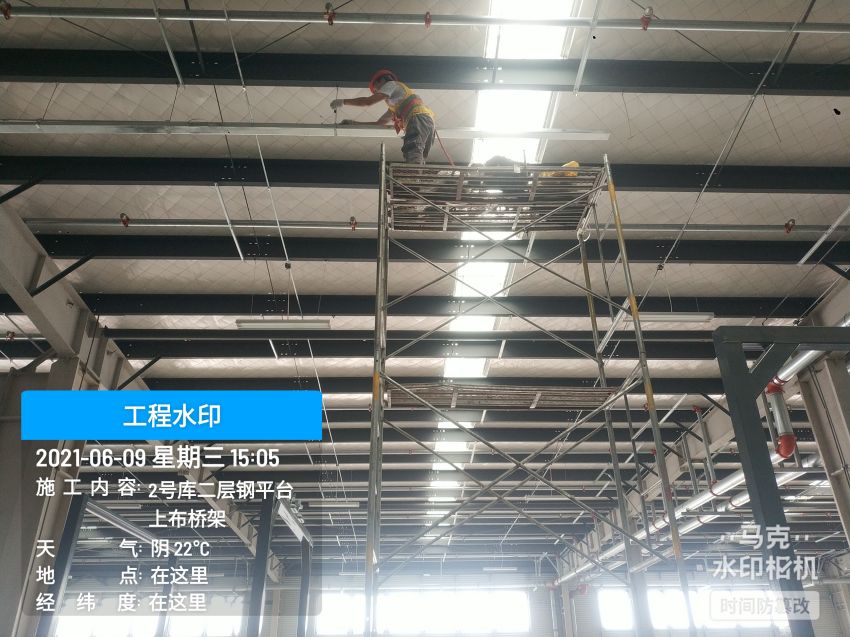

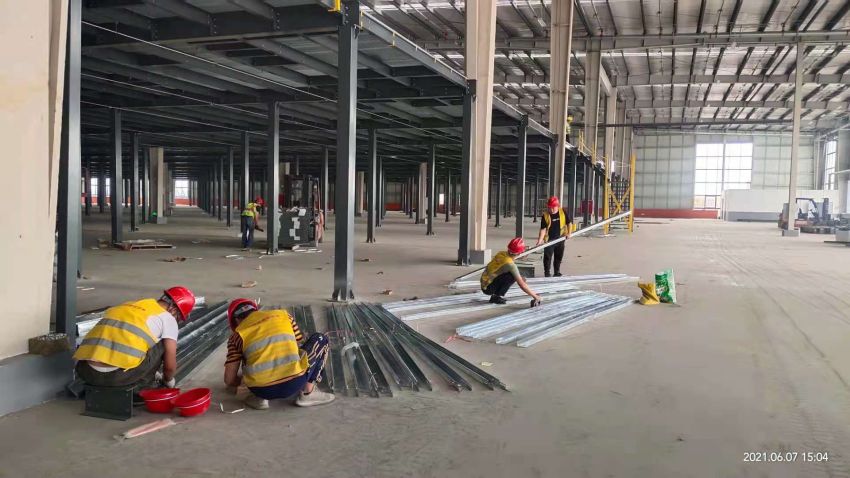

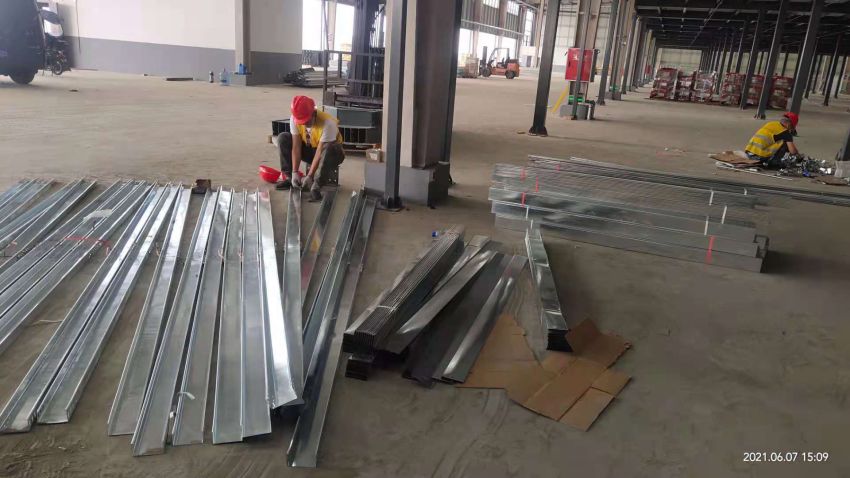

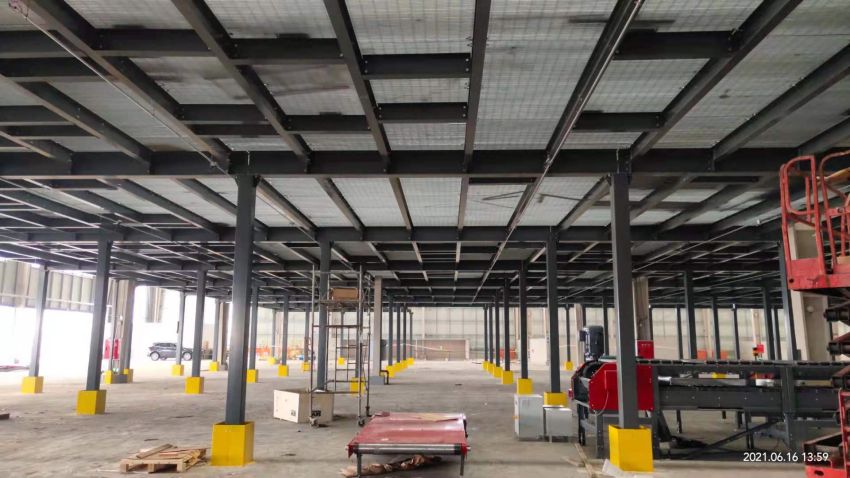

          69

          今日施工內容及完成量:

          1丶二號庫二層鋼平臺上ap布管完成50%

          2丶二號庫二層鋼平臺上橋架完成70%。

          3 丶二號庫二層鋼平臺下趙明布管完成50%

          今日施工工種:強弱電

          今日施工人數:9

          附圖:

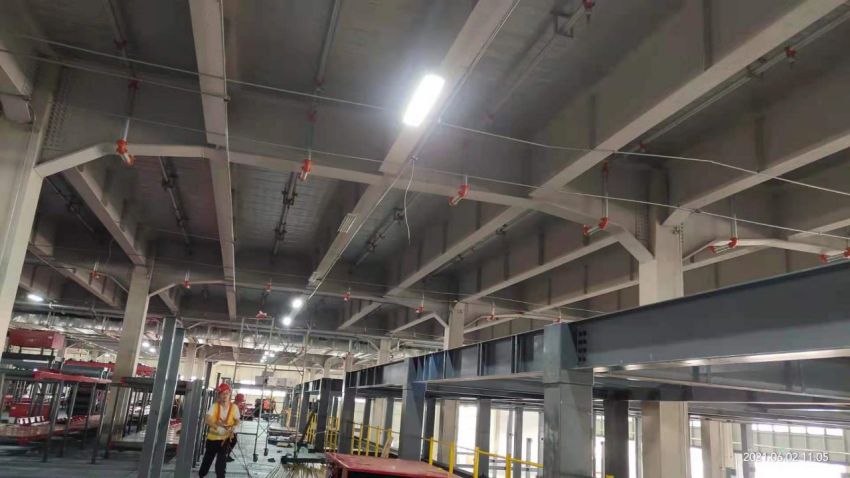

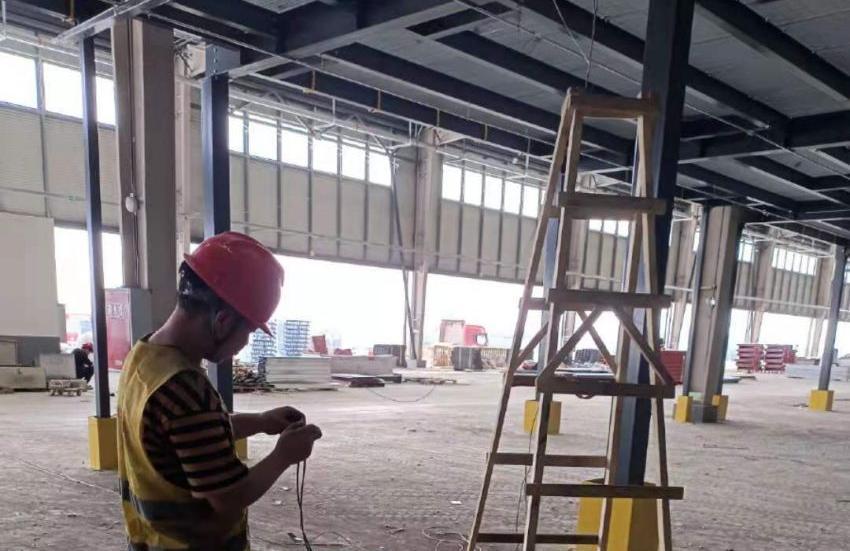

          612

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成40%。

          2、二號庫二層鋼平臺下照明穿線完成50%。

          3、二號庫二層鋼平臺上AP穿線完成20%。

          今日施工工種:強弱電

          今日施工人數:8

          附圖:

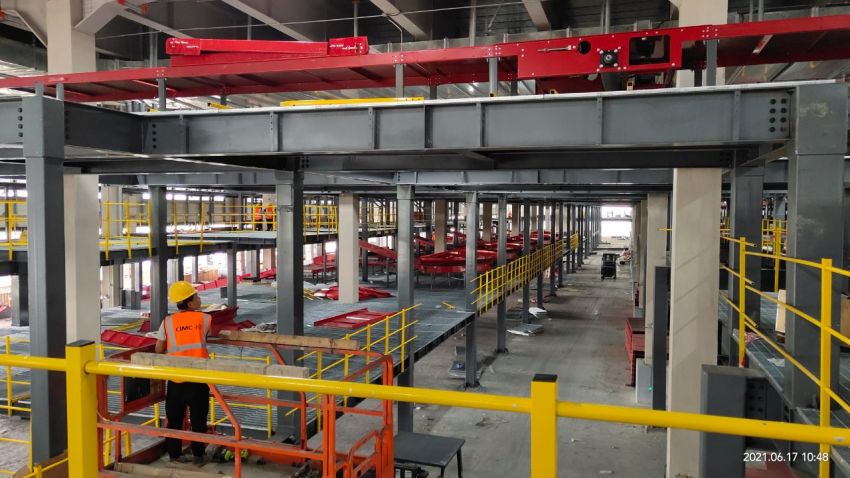

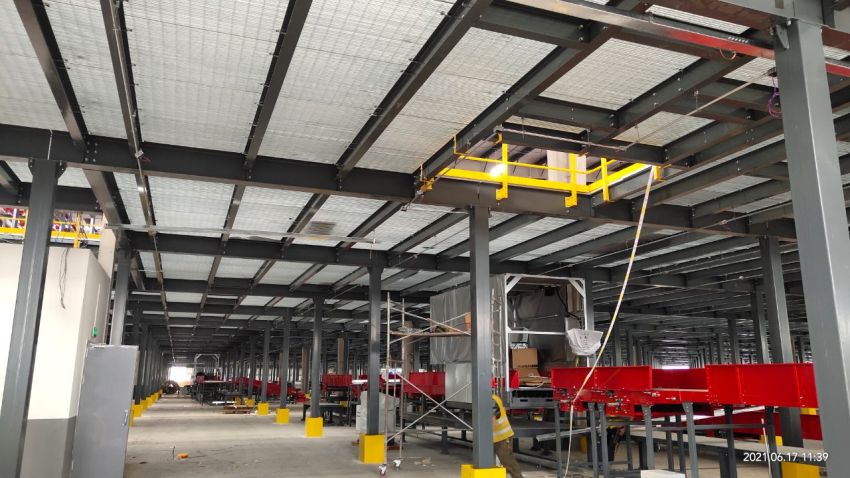

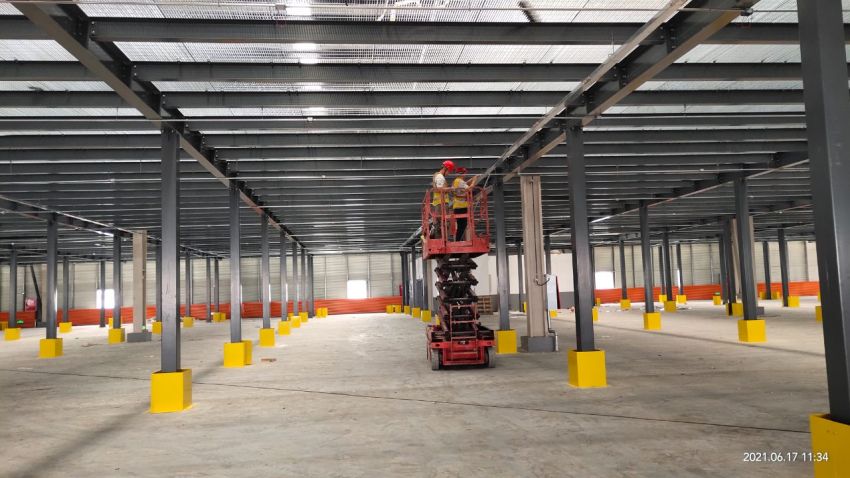

          616

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成70%。

          2、二號庫二層鋼平臺下照明穿線完成80%。

          3、二號庫二層鋼平臺上AP穿線完成70%。

          今日施工工種:強弱電

          今日施工人數:8

          附圖:

          617

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成80%。

          2、二號庫二層鋼平臺下照明穿線完成90%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          今日施工工種:強弱電

          今日施工人數:8

          附圖:

          620

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

          2、二號庫二層鋼平臺下照明穿線完成95%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          4、二號庫二層鋼平臺上廣播布管完成40%。

          5、二號庫二層鋼平臺下監控布管、穿線完成40%。

          6、二號庫二層鋼平臺下AP布管、穿線完成10%。

          今日施工工種:強弱電

          今日施工人數:8

          附圖:

          623

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

          2、二號庫二層鋼平臺下照明穿線完成95%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          4、二號庫二層鋼平臺上廣播布管完成60%。

          5、二號庫二層鋼平臺下監控布管、穿線完成50%。

          6、二號庫二層鋼平臺下AP布管、穿線完成40%。

          7、二號庫一層鋼平臺下照明穿線完成60%。

          8、二號庫一層鋼平臺下照明布管完成70%。

          9、二號庫一層鋼平臺下AP布管完成10%。

          10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成50%.

          今日施工工種:強弱電

          今日施工人數:6

          附圖:

          624

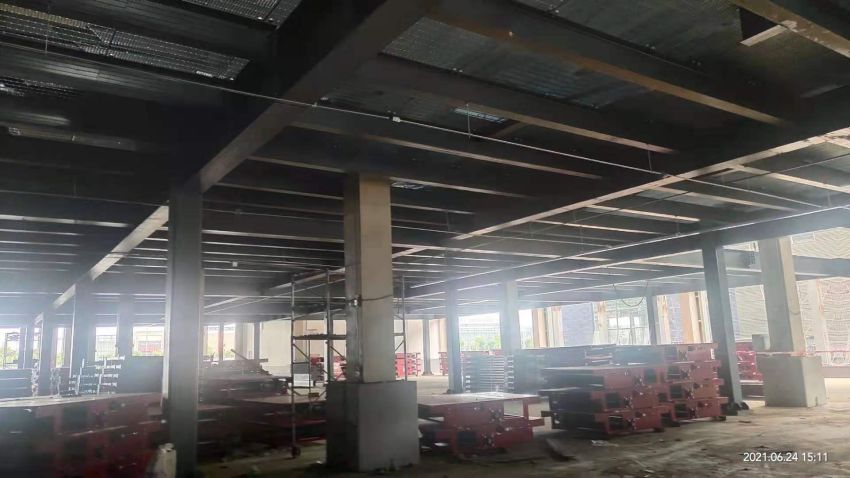

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

          2、二號庫二層鋼平臺下照明穿線完成95%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          4、二號庫二層鋼平臺上廣播布管完成60%。

          5、二號庫二層鋼平臺下監控布管、穿線完成50%。

          6、二號庫二層鋼平臺下AP布管、穿線完成40%。

          7、二號庫一層鋼平臺下照明穿線完成60%。

          8、二號庫一層鋼平臺下照明布管完成75%。

          9、二號庫一層鋼平臺下AP布管完成20%。

          10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成50%.

          今日施工工種:強弱電

          今日施工人數:6

          附圖:

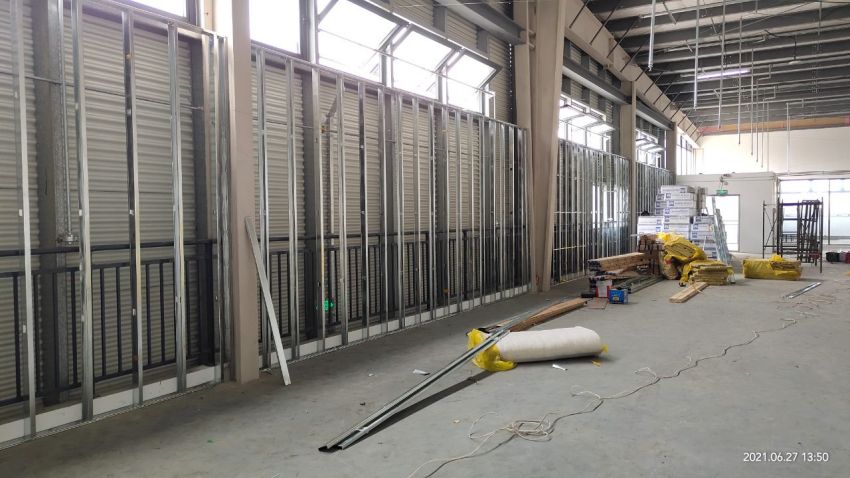

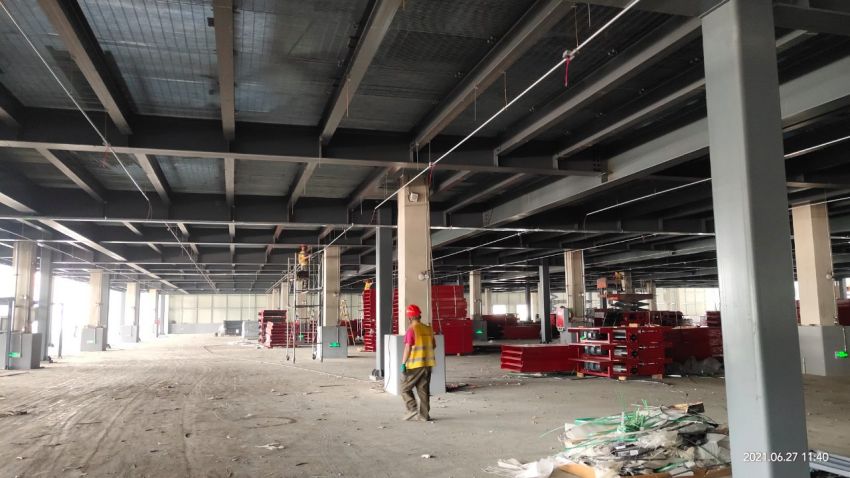

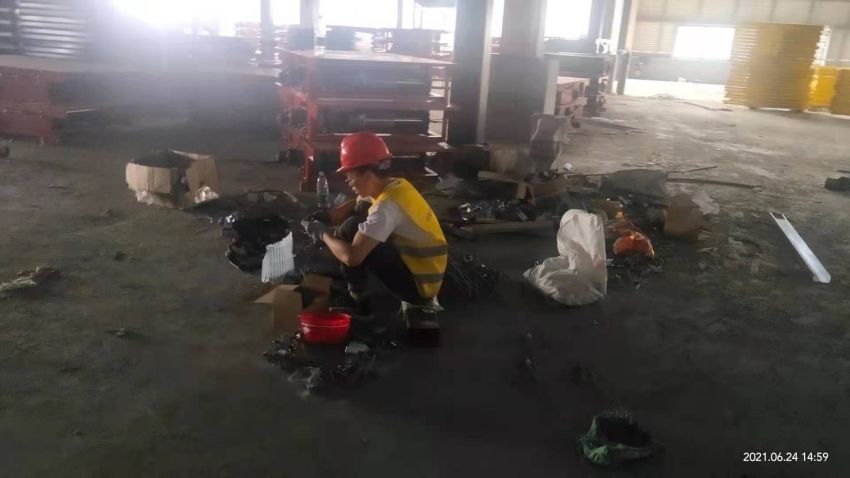

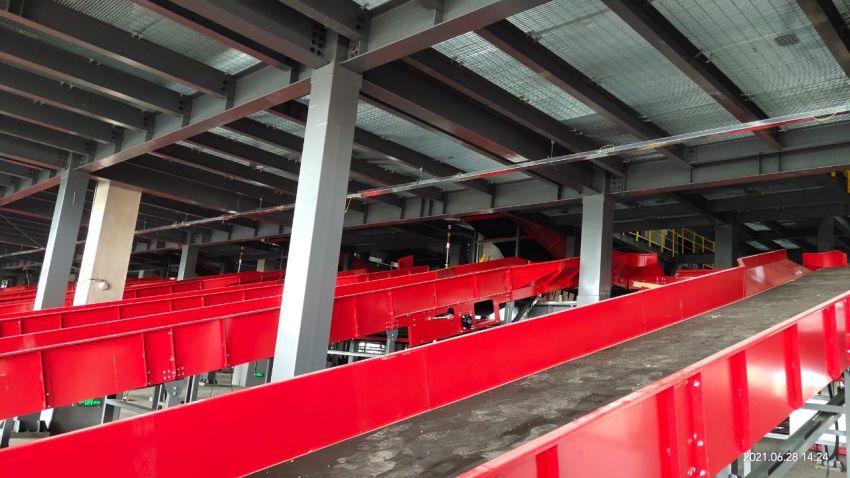

          627

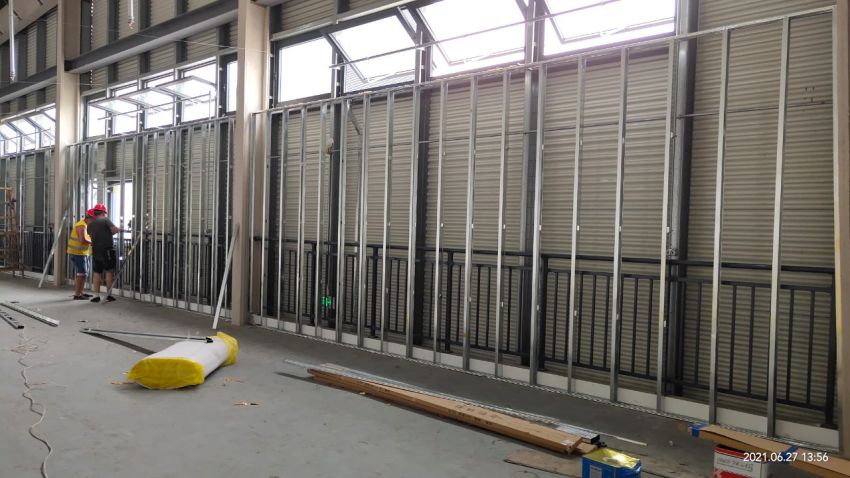

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

          2、二號庫二層鋼平臺下照明穿線完成95%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          4、二號庫二層鋼平臺上廣播布管完成60%。

          5、二號庫二層鋼平臺下監控布管、穿線完成50%。

          6、二號庫二層鋼平臺下AP布管、穿線完成40%。

          7、二號庫一層鋼平臺下照明穿線完成65%。

          8、二號庫一層鋼平臺下照明布管完成75%。

          9、二號庫一層鋼平臺下AP布管完成35%。

          10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成70%.

          11、一號庫二樓夾層裝修,打龍骨架完成60%

          今日施工工種:強弱電、木工

          今日施工人數:13

          附圖:

          628

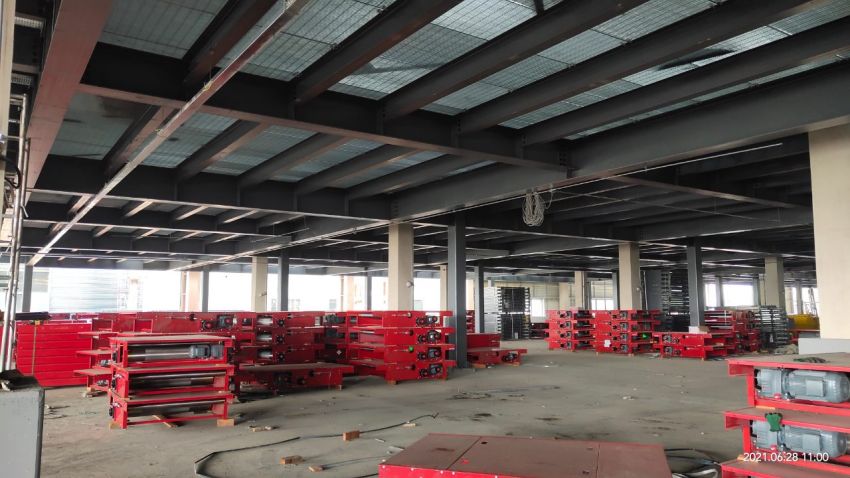

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

          2、二號庫二層鋼平臺下照明穿線完成95%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          4、二號庫二層鋼平臺上廣播布管完成60%。

          5、二號庫二層鋼平臺下監控布管、穿線完成50%。

          6、二號庫二層鋼平臺下AP布管、穿線完成40%。

          7、二號庫一層鋼平臺下照明穿線完成65%。

          8、二號庫一層鋼平臺下照明布管完成80%。

          9、二號庫一層鋼平臺下AP布管完成40%。

          10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成75%.

          11、一號庫二樓夾層裝修,打龍骨架完成75%

          今日施工工種:強弱電、木工

          今日施工人數:13

          附圖:

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

          2、二號庫二層鋼平臺下照明穿線完成95%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          4、二號庫二層鋼平臺上廣播布管完成60%。

          5、二號庫二層鋼平臺下監控布管、穿線完成50%。

          6、二號庫二層鋼平臺下AP布管、穿線完成40%。

          7、二號庫一層鋼平臺下照明穿線完成65%。

          8、二號庫一層鋼平臺下照明布管完成80%。

          9、二號庫一層鋼平臺下AP布管完成40%。

          10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成75%

          12、一號庫二樓夾層裝修,絲桿焊接,方鋼支架搬運焊接。

          今日施工工種:強弱電、木工

          今日施工人數:12

          附圖:

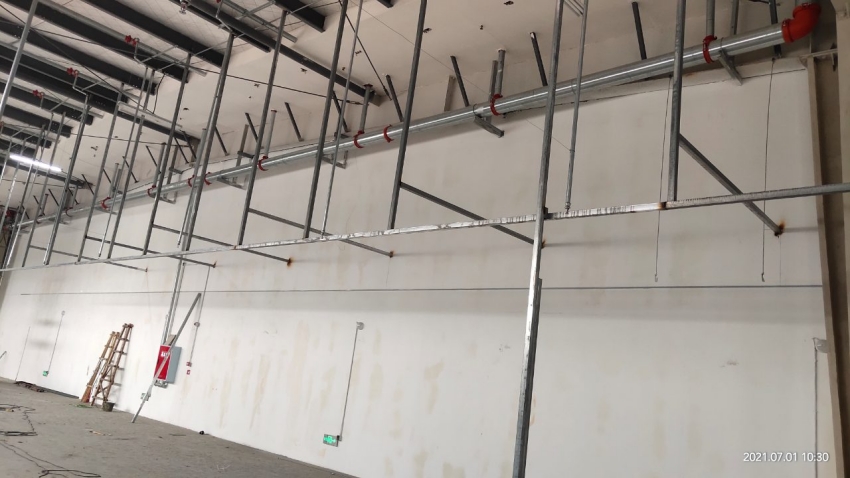

          71

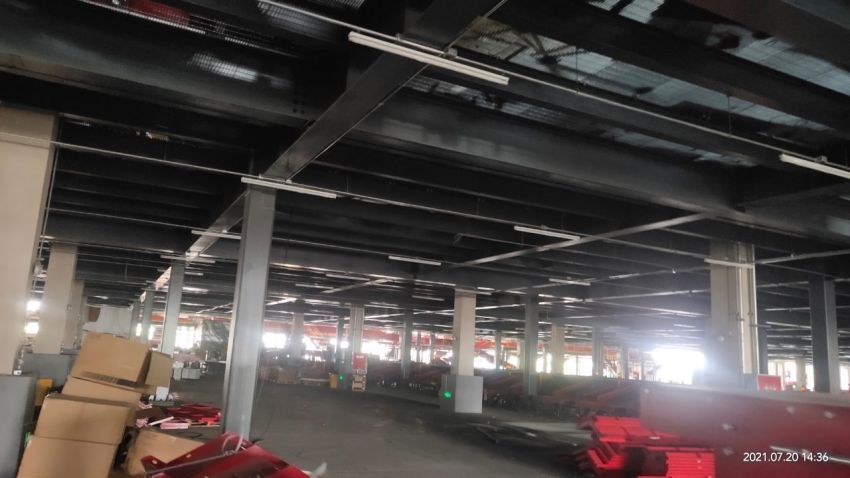

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

          2、二號庫二層鋼平臺下照明穿線完成95%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          4、二號庫二層鋼平臺上廣播布管完成60%。

          5、二號庫二層鋼平臺下監控布管、穿線完成50%。

          6、二號庫二層鋼平臺下AP布管、穿線完成40%。

          7、二號庫一層鋼平臺下照明穿線完成65%。

          8、二號庫一層鋼平臺下照明布管完成80%。

          9、二號庫一層鋼平臺下AP布管完成50%。

          10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成80%

          11、二號庫一層鋼平臺下廣播布管完成40%

          12、一號庫二樓夾層裝修,絲桿焊接,方鋼支架搬運焊接完成50%。

          今日施工工種:強弱電、焊工

          今日施工人數:12

          附圖:

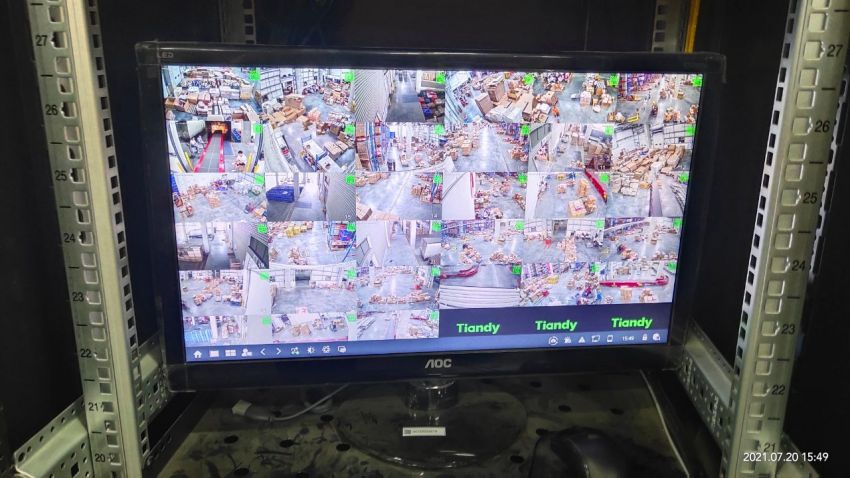

          720

          今日施工內容及完成量:

          1、二號庫二層鋼平臺上非POE監控、強電線布線完成90%。

          2、二號庫二層鋼平臺下照明穿線完成95%。

          3、二號庫二層鋼平臺上AP穿線完成80%。

          4、二號庫二層鋼平臺上廣播布管完成60%。

          5、二號庫二層鋼平臺下監控布管、穿線完成50%。

          6、二號庫一層鋼平臺上監控完成93%

          7、二號庫一層鋼平臺上AP完成93%

          6、二號庫二層鋼平臺下AP布管、穿線完成60%。

          7、二號庫一層鋼平臺下照明穿線完成70%。

          8、二號庫一層鋼平臺下照明布管完成80%。

          、二號庫一層鋼平臺下T8燈管安裝完成50%%

          9、二號庫一層鋼平臺下AP布管完成50%。

          10、二號庫一層鋼平臺下100*50橋架組裝及吊裝完成80%

          11、二號庫一層鋼平臺下廣播布管完成60%

          12、一號庫夾層辦公室裝修強電橋架吊裝完成90%

          13、一號庫夾層辦公室插座布線完成92%

          14、一號庫夾層辦公室墻面刮白完成80%

          15、一號庫夾層辦公室封石膏板完成99%

          、一號庫夾層辦公室礦棉板吊頂完成99%

          16、一號庫夾層辦公室照明布管、布線完成98%

          17、一號庫鋼平臺下照明強電橋架吊裝完90%

          18、一號庫鋼平臺下照明布管完成80%

          18、一號庫鋼平臺下照明穿線完成50%

          19、一號庫鋼平臺下AP布管、穿線完成43%

          20、一號庫鋼平臺下廣播布管完成53%

          21、一號庫鋼平臺下T8燈管安裝完成25%

          22、一號庫弱電橋架吊裝完成60%

          附圖:
