          新都亞一食堂裝修項目

          發布時間:2021-03-16

          瀏覽人數:1551

          新都亞一食堂裝修項目

          施工內容:食堂裝修

          開工日期:2021310

          項目負責人:張鎮

          3月10日

          施工人數:4

          施工事項:墻體打拆、門洞封堵

          附圖:

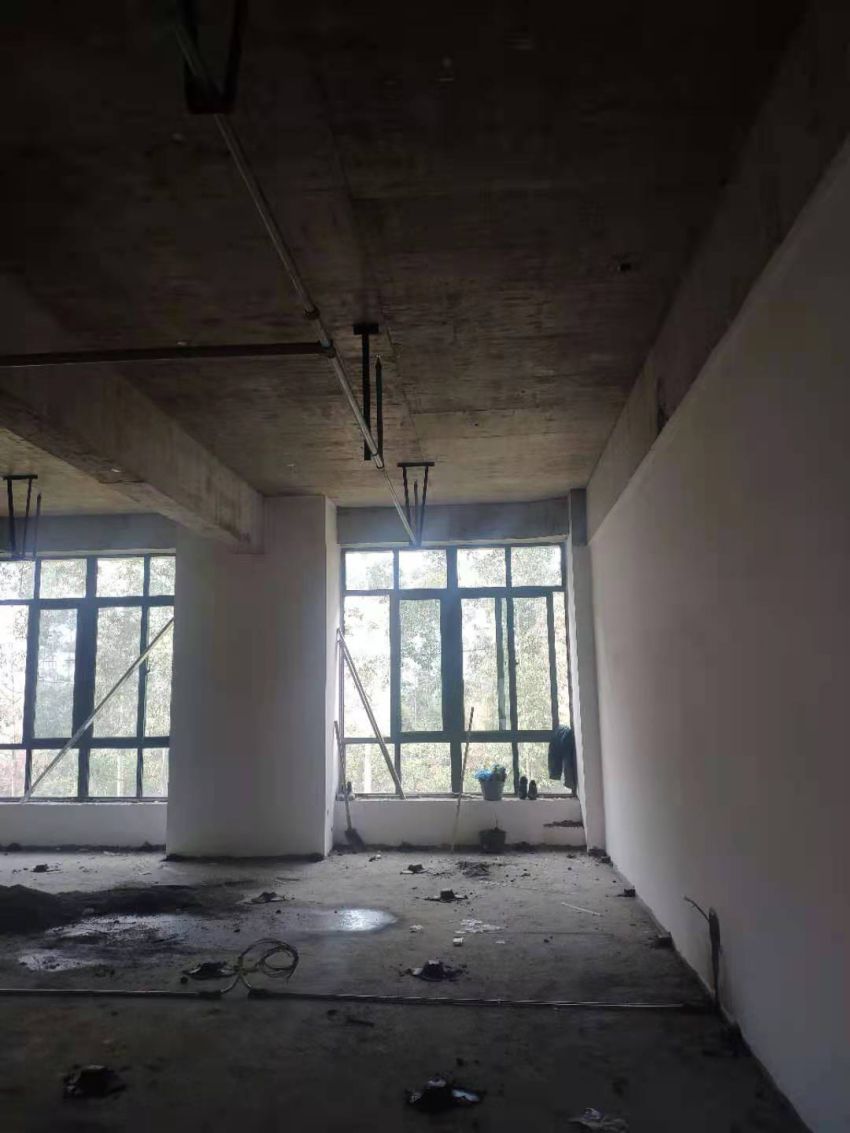

          311

          施工人數:4

          施工事項:

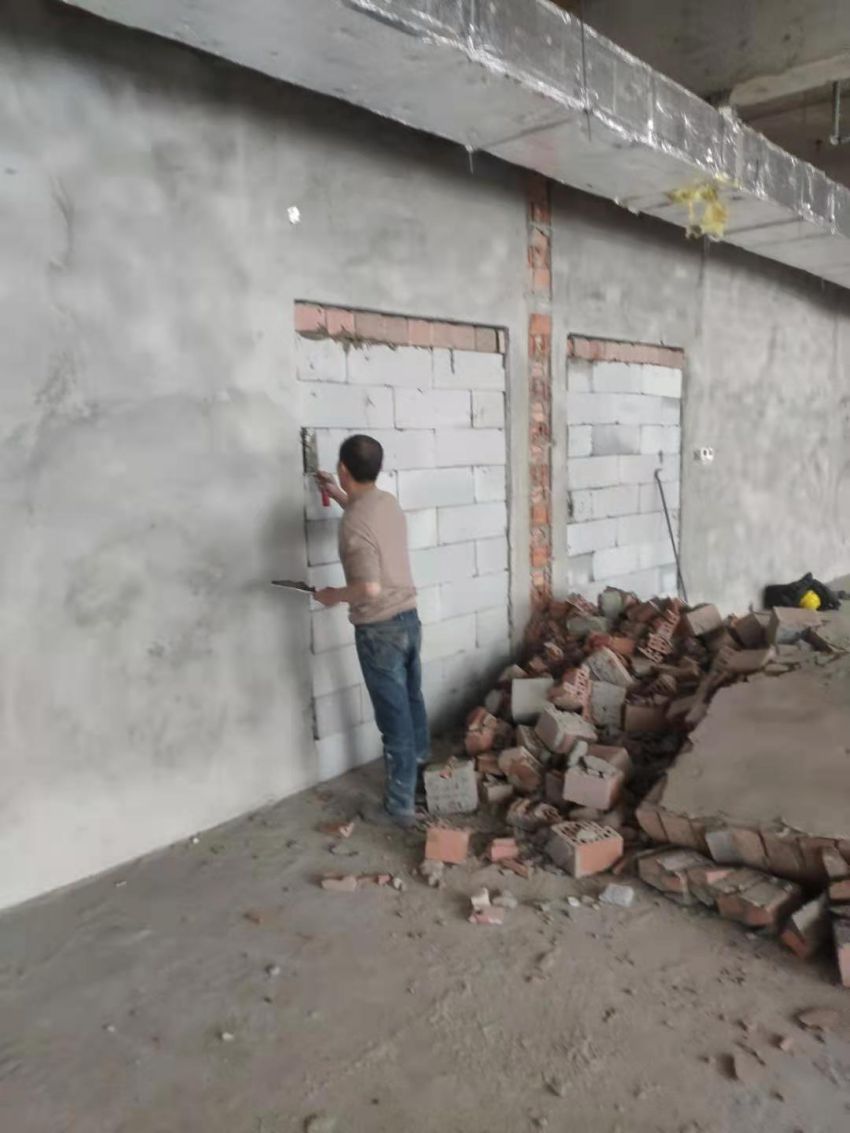

          1,打墻3人,完成80%

          2,泥工砌墻1人,完成45%

          3,復合門尺寸已量

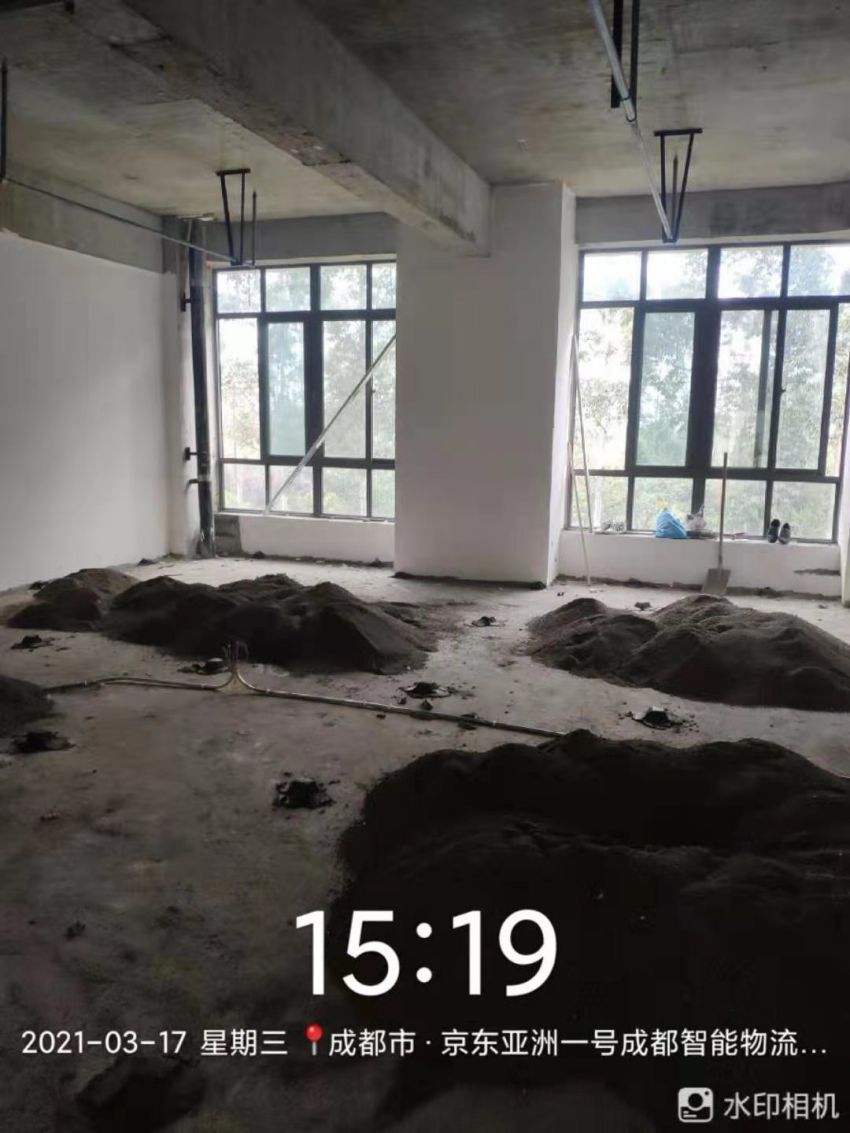

          附圖:

          312

          施工人數:12

          施工事項:

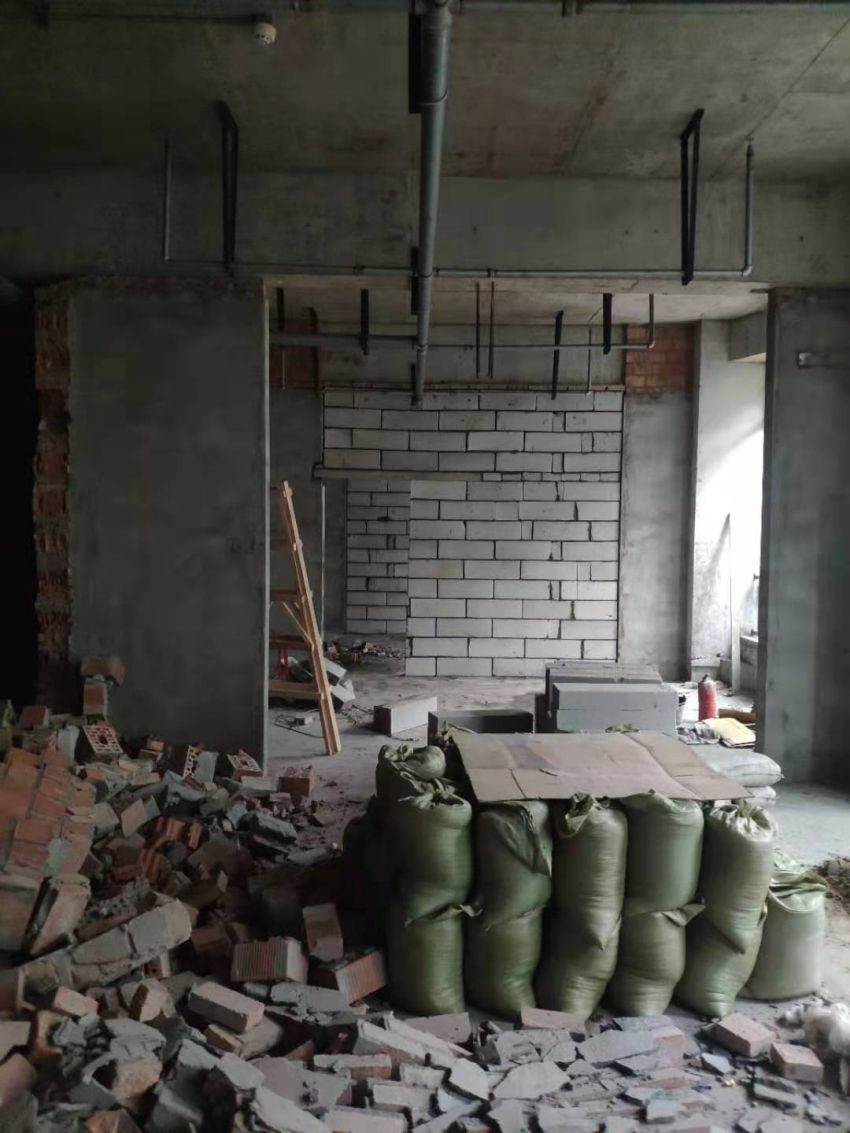

          1.打墻完成100%

          2電工開槽布管15%

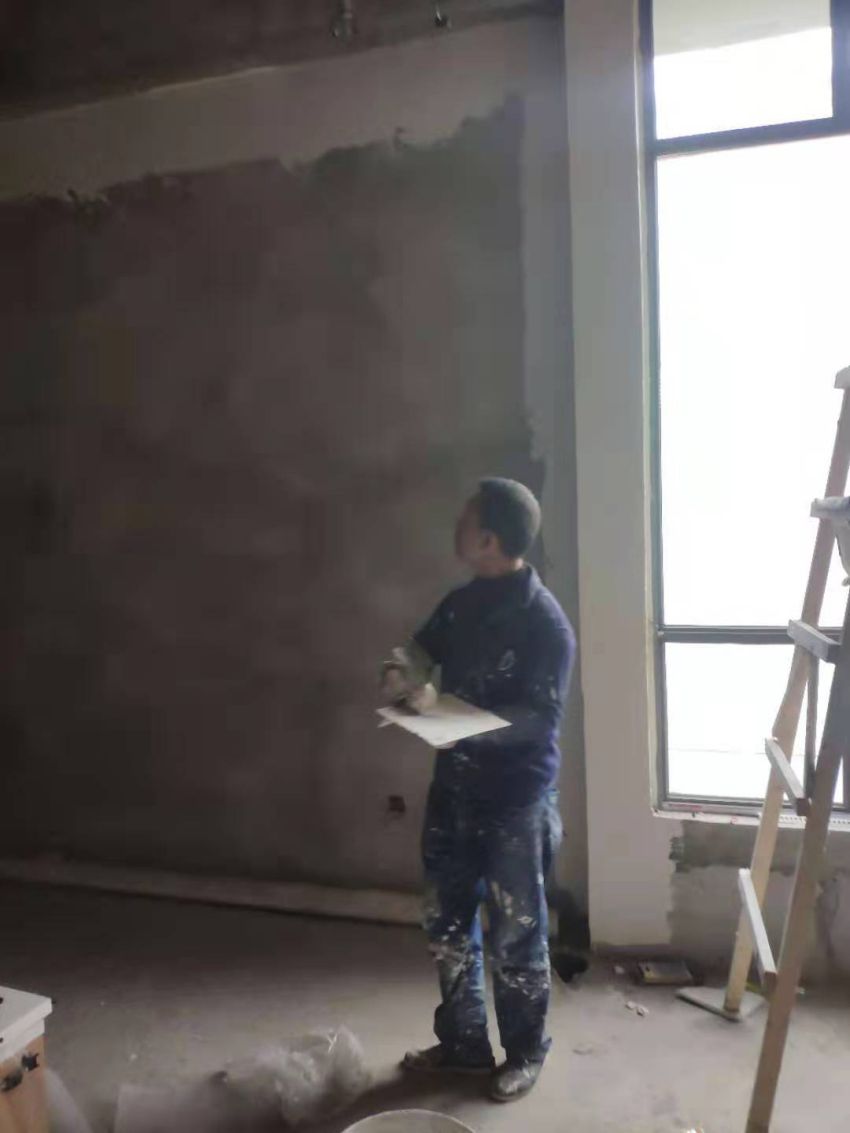

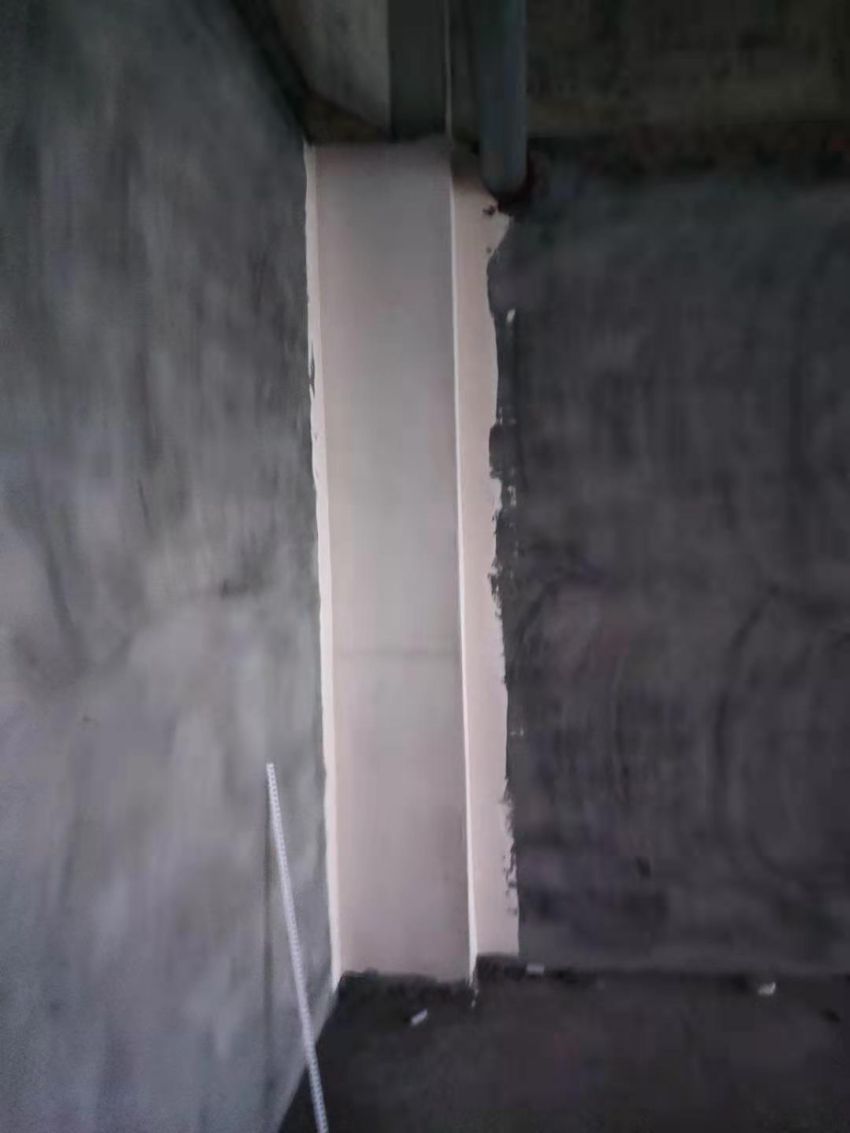

          3.墻面找平完成25%

          4.防護欄拆除,拆窗戶完成100%

          5.砌墻完成70%

          附圖:

          313

          施工人數:14

          施工事項:

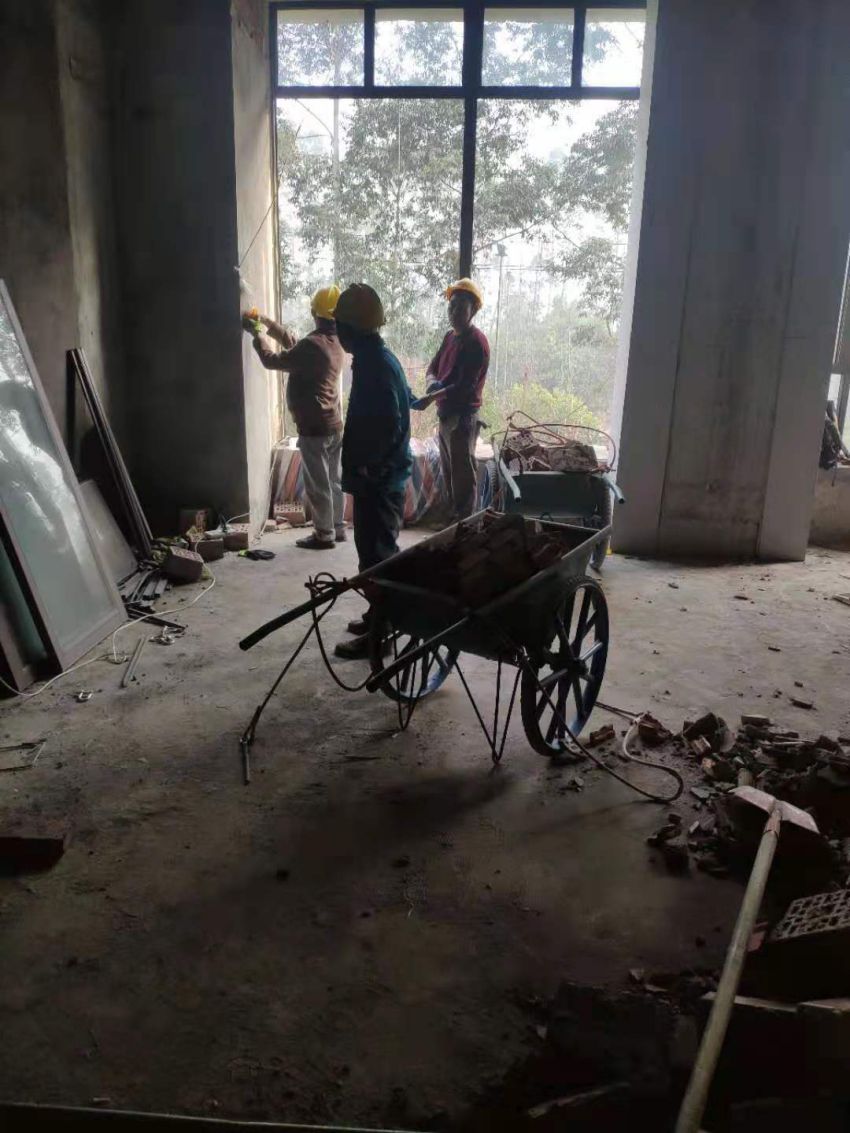

          1.建渣清運完成20%

          2.墻面找平一遍完成60%

          3.強弱電施工完成20%

          4. 砌墻抹灰完成70%

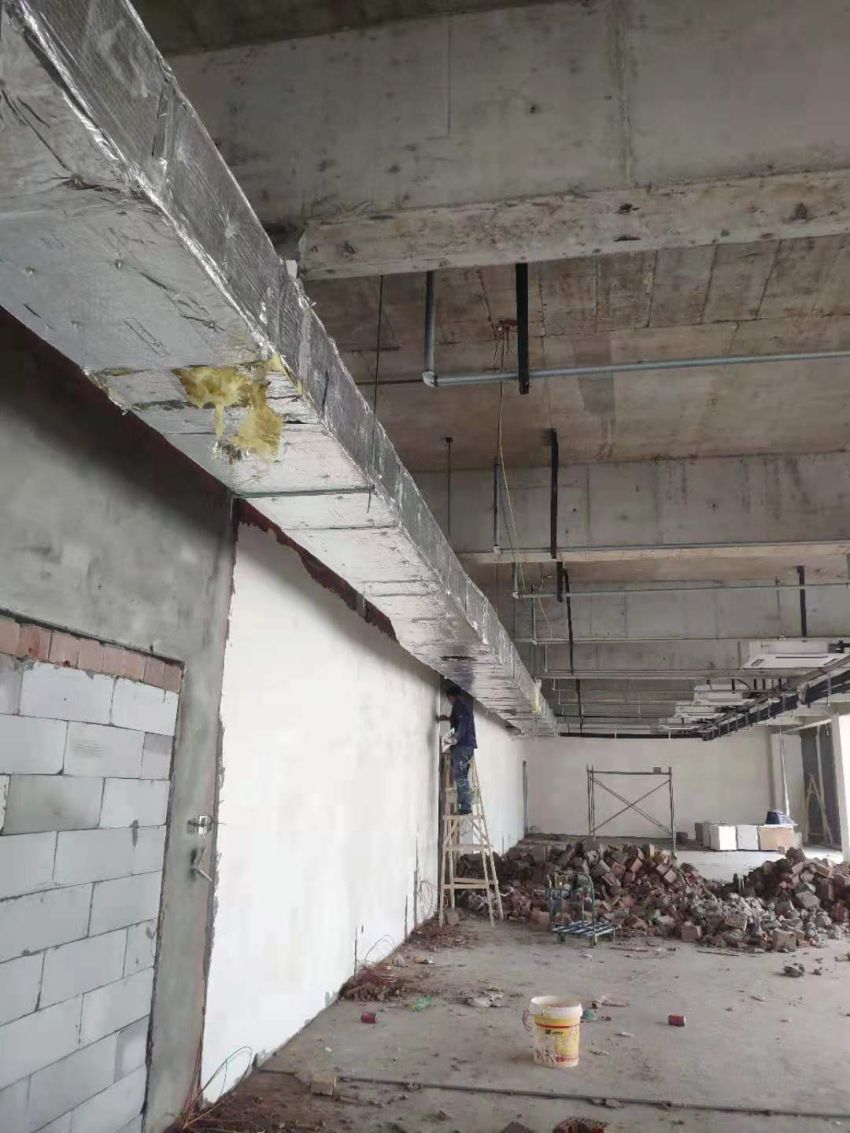

          314

          施工人數:18

          施工事項:

          1.焊工一人

          2.建渣清運6人,完成40%

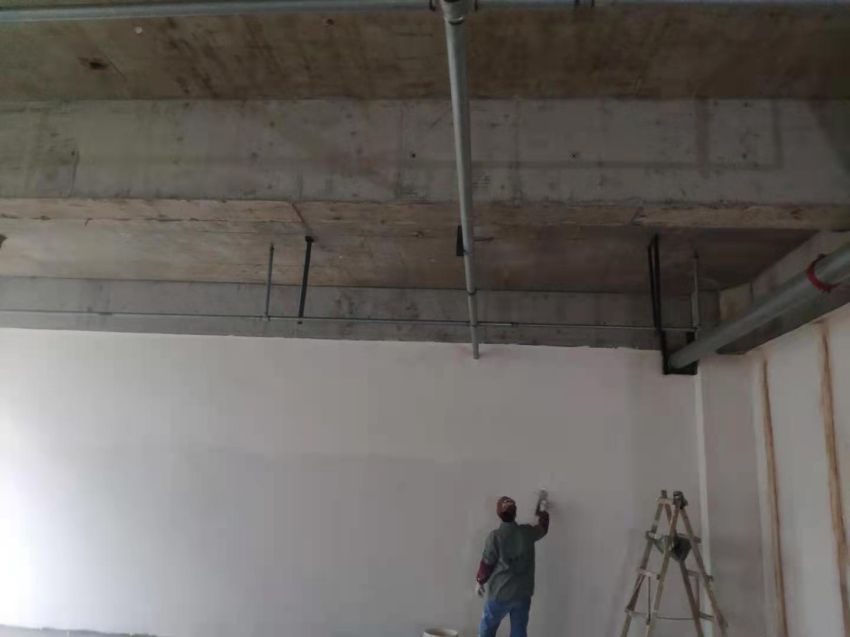

          3.墻面找平一遍4人完成75%

          4.強弱電施工2人完成25%

          5.砌墻抹灰1人完成75%

          6.木工隔墻2人完成65%,包管一人完成40%,包門套1人基層完成90%。

          7.窗臺石已量

          附圖:

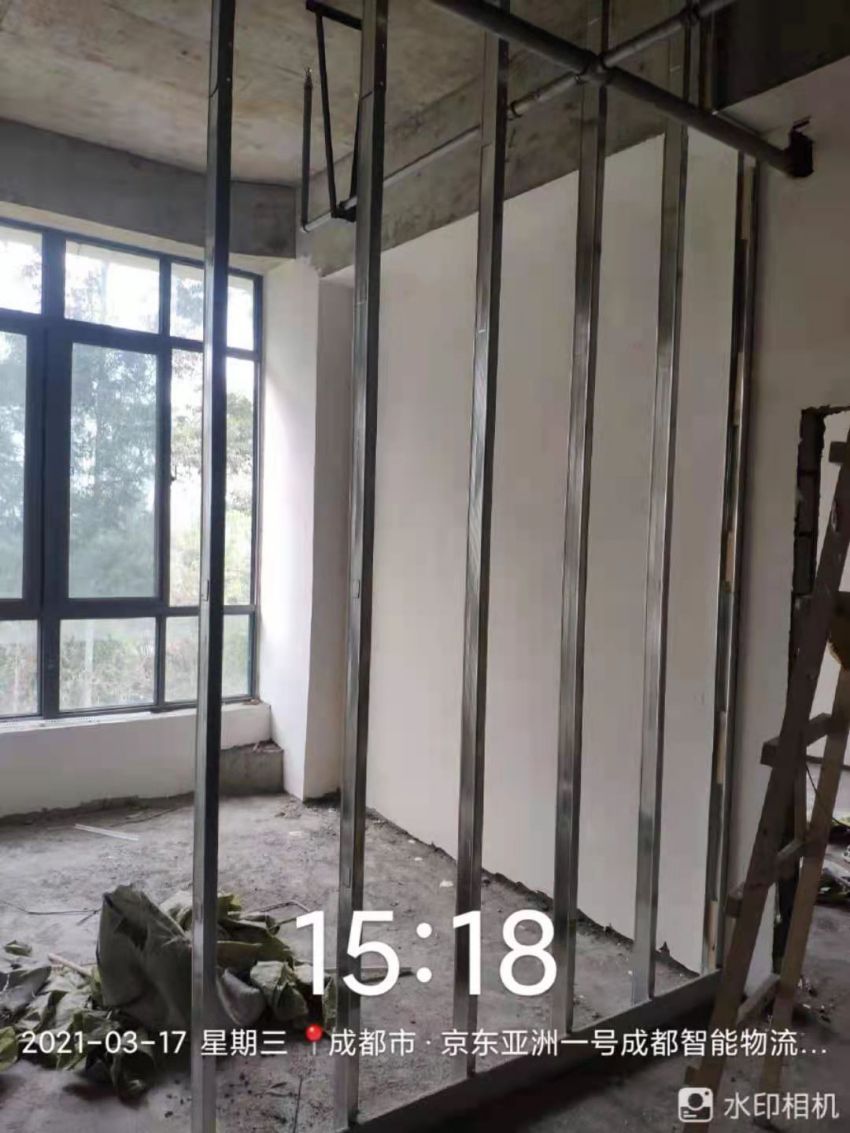

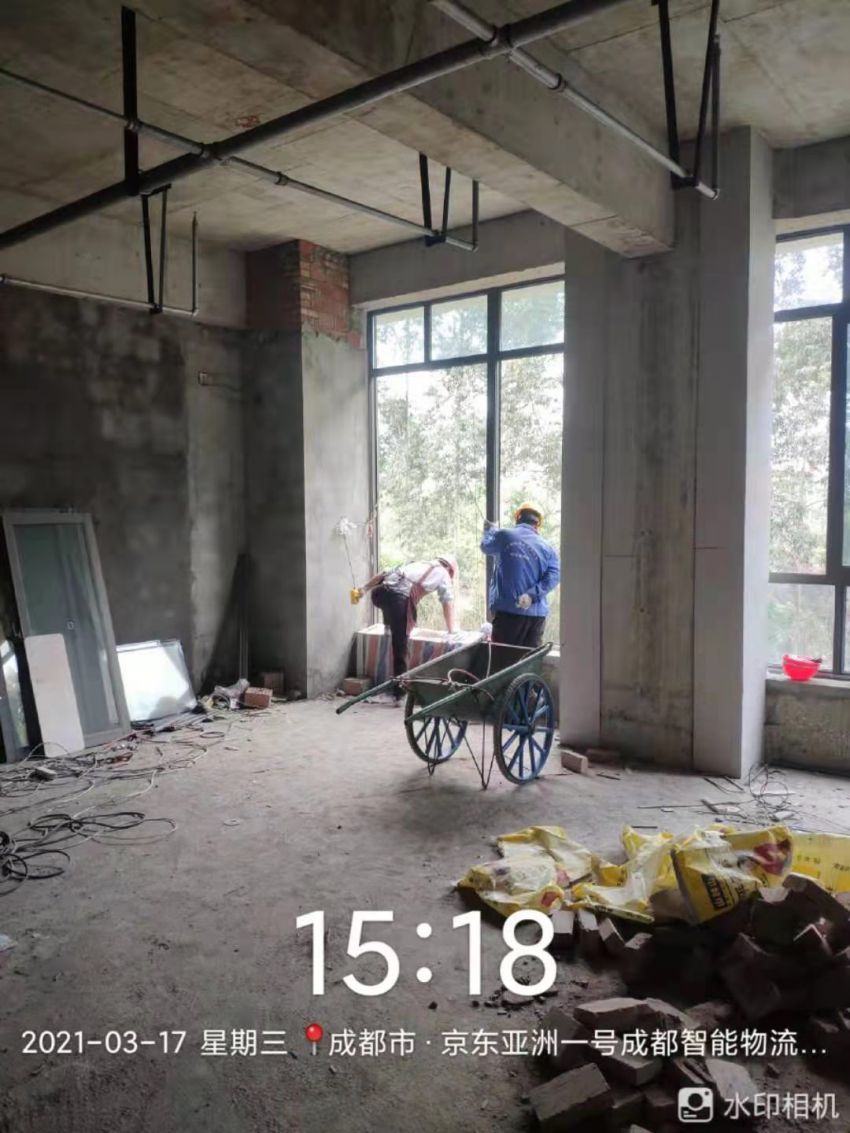

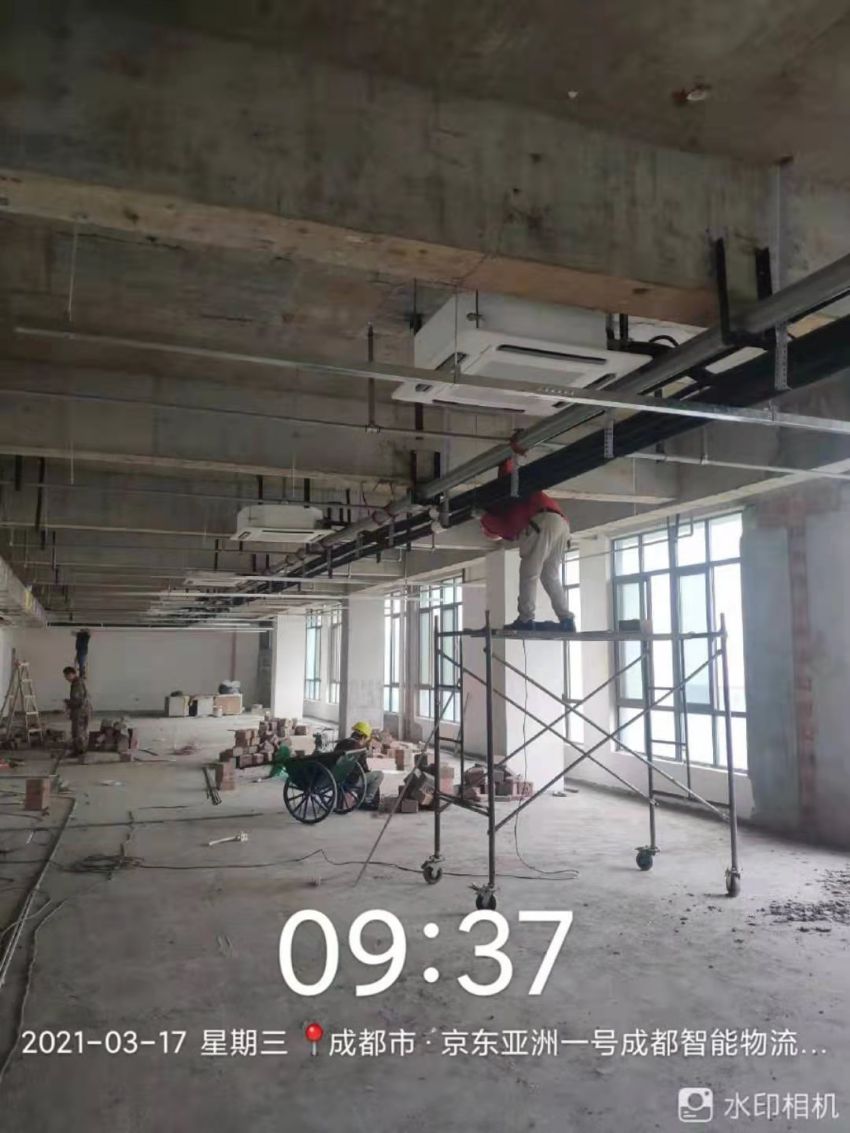

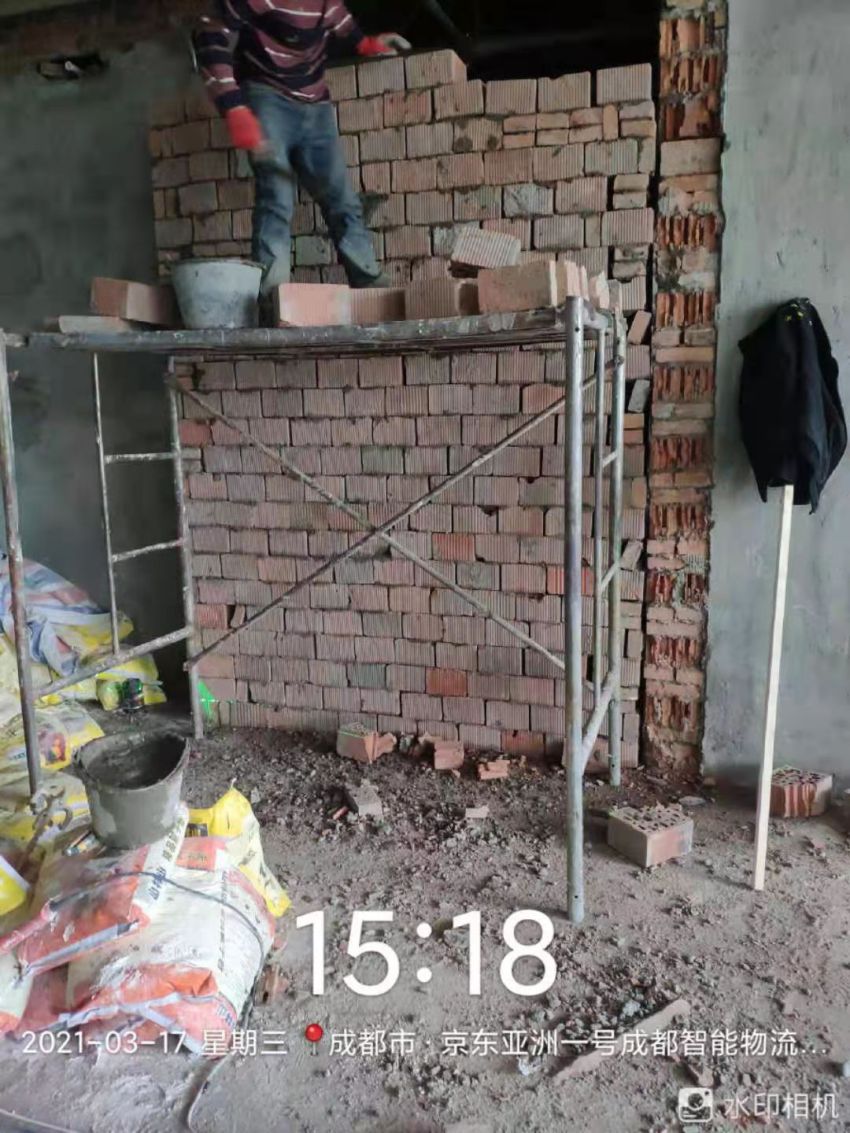

          315

          施工人數:12

          施工事項:

          建渣清除6人,完成75%

          砌墻抹灰1人完成80%

          電工4人完成30%

          墻面找平1人完成80%

          附圖:

          316

          施工人數:11

          施工事項:

          建渣清除5人,完成100%

          地坪打笆子1人完成30%

          電工4人完成40%

          墻面找平1人完成85%

          附圖:

          317

          施工人數:14

          施工事項:

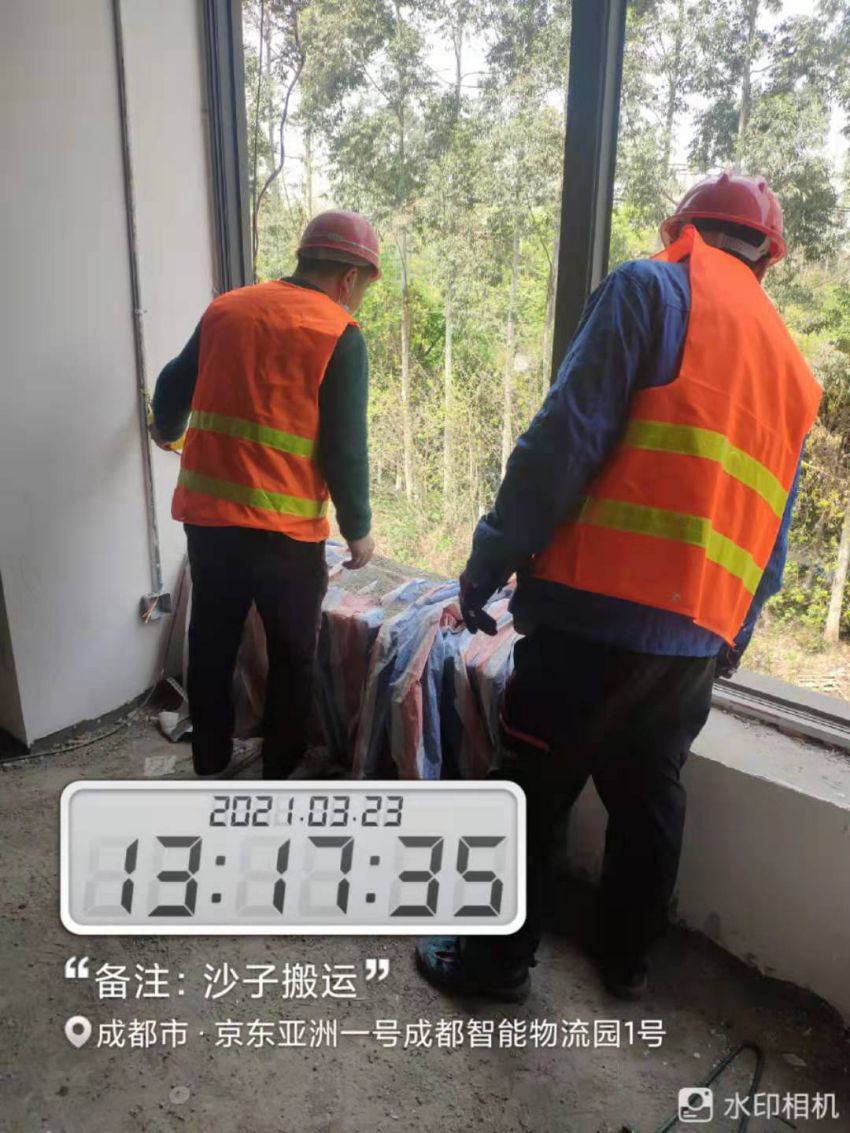

          沙子吊運4

          砌墻1人完成90%

          電工4人完成50%

          墻面找平1人完成90%

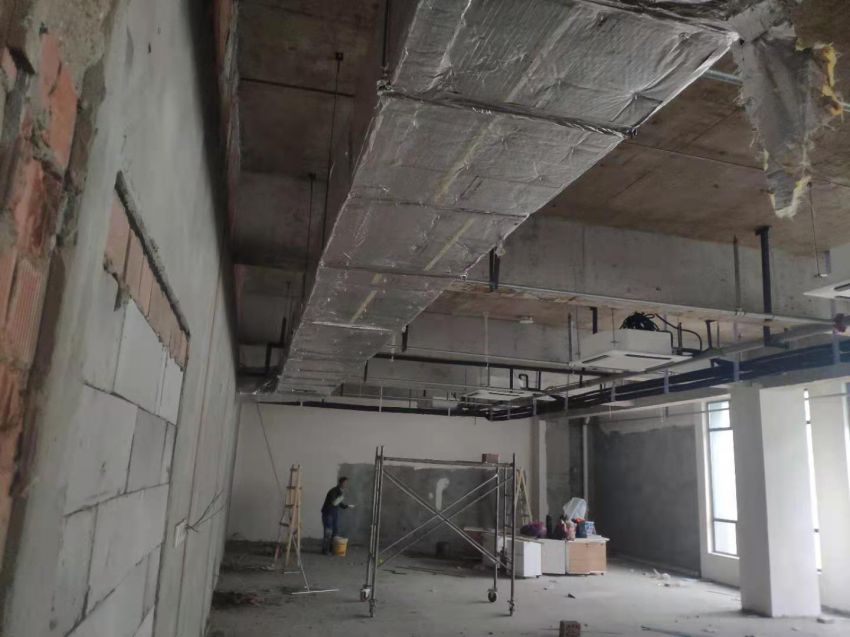

          木工隔墻,包管4人完成100%

          附圖:

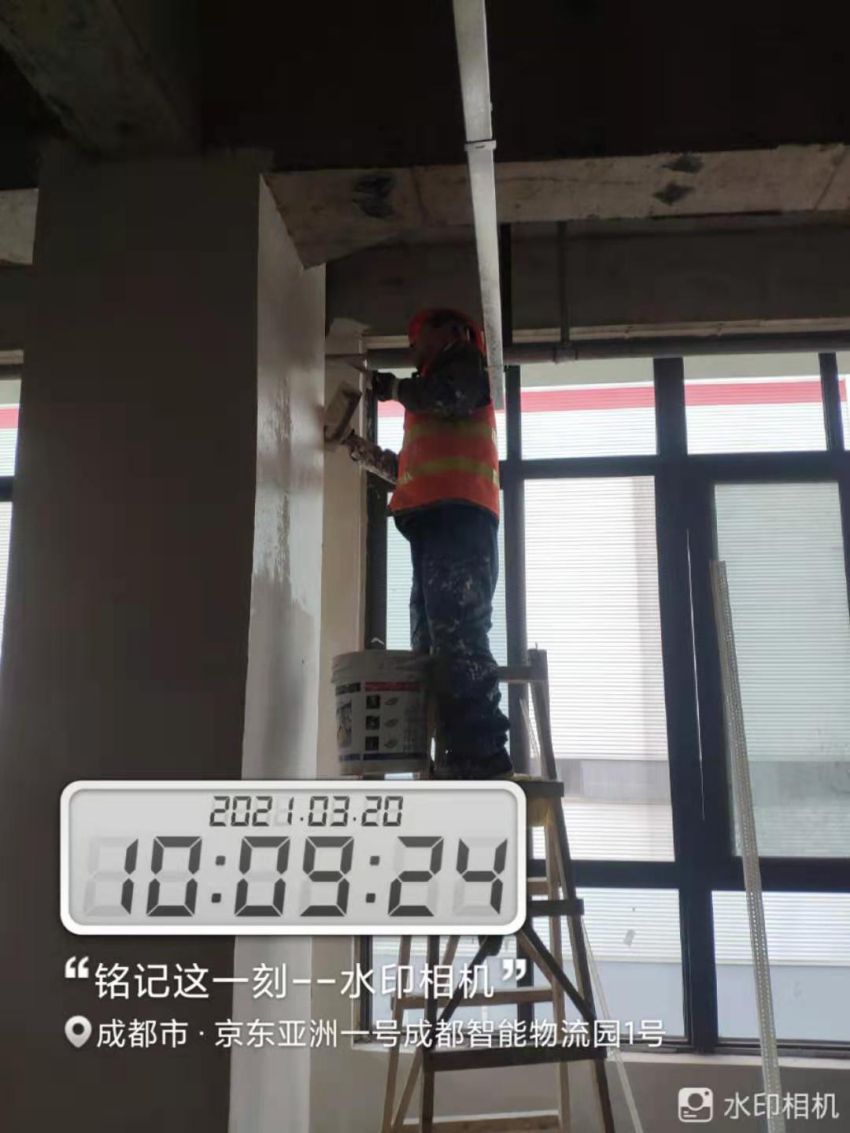

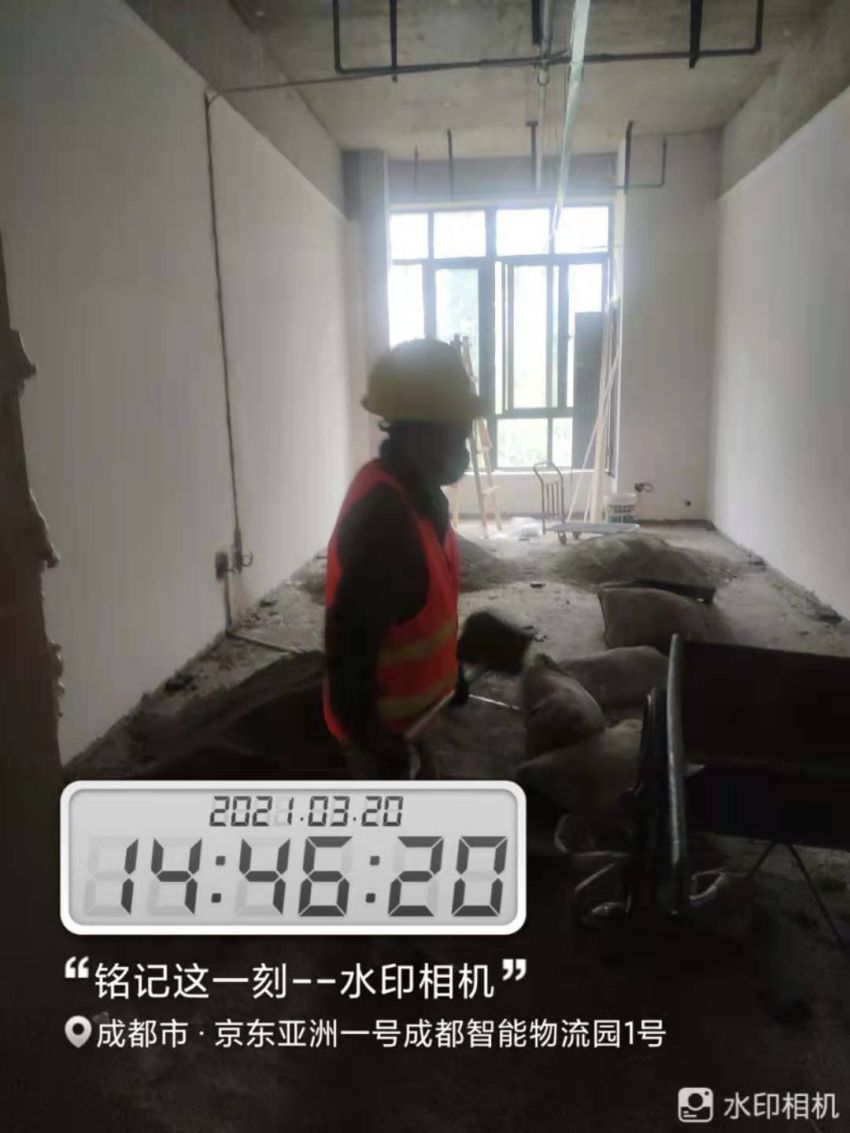

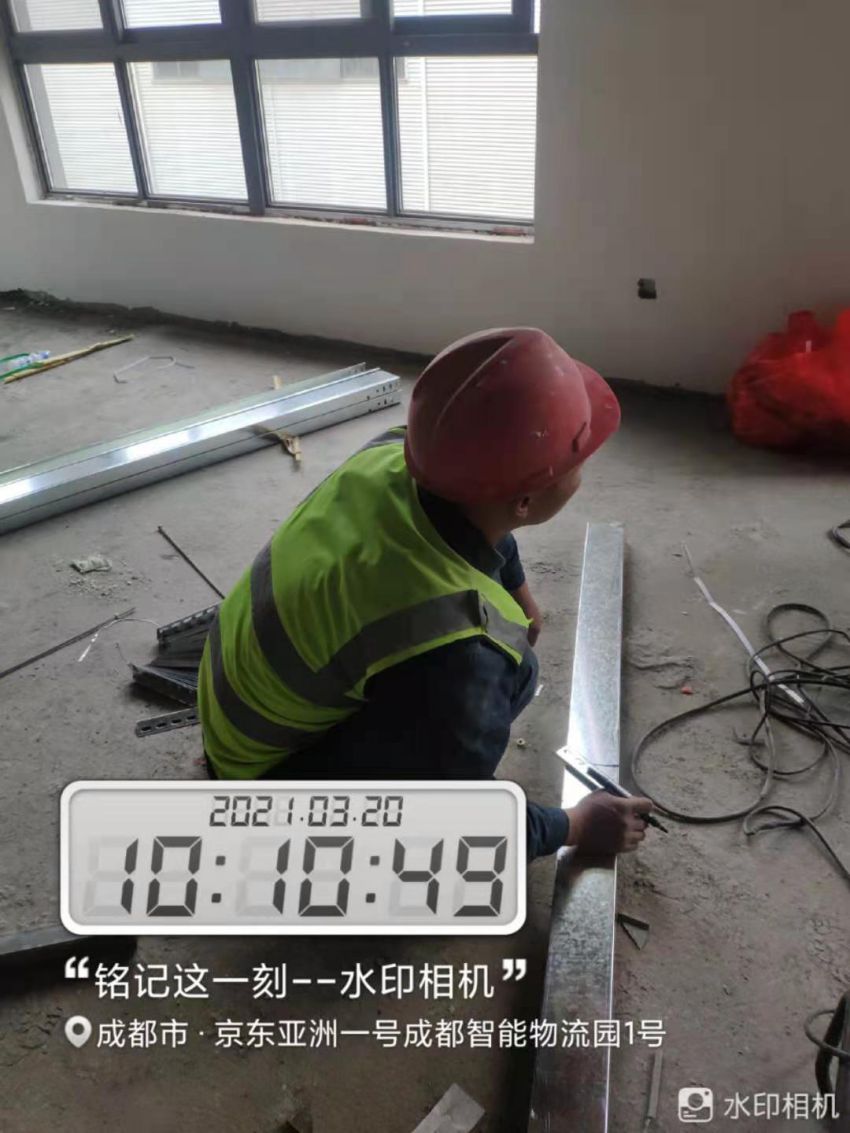

          320

          施工人數:10

          施工事項:強弱電施工7人完成70%

          地坪打笆子1人,完成20%

          墻面基層一遍上午1人,完成100%

          小工搬運一人,清場地,搬水泥河沙。

          附圖

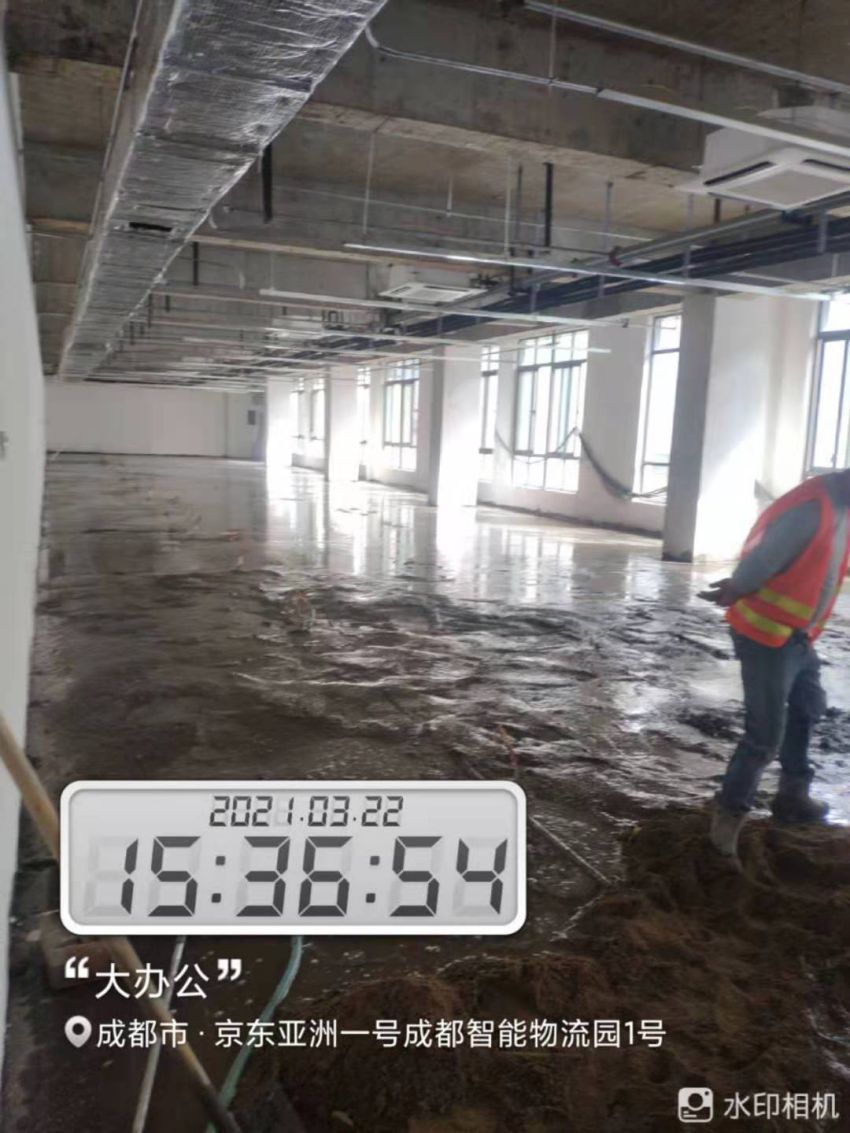

          322

          施工人數18

          施工事項:

          1、地面打墊層5人完成,55%

          2、強弱電施工7人完成80%

          3、乳膠漆基層二遍2人完成,45%

          4、水泥河沙搬運+建渣清理4

          附圖

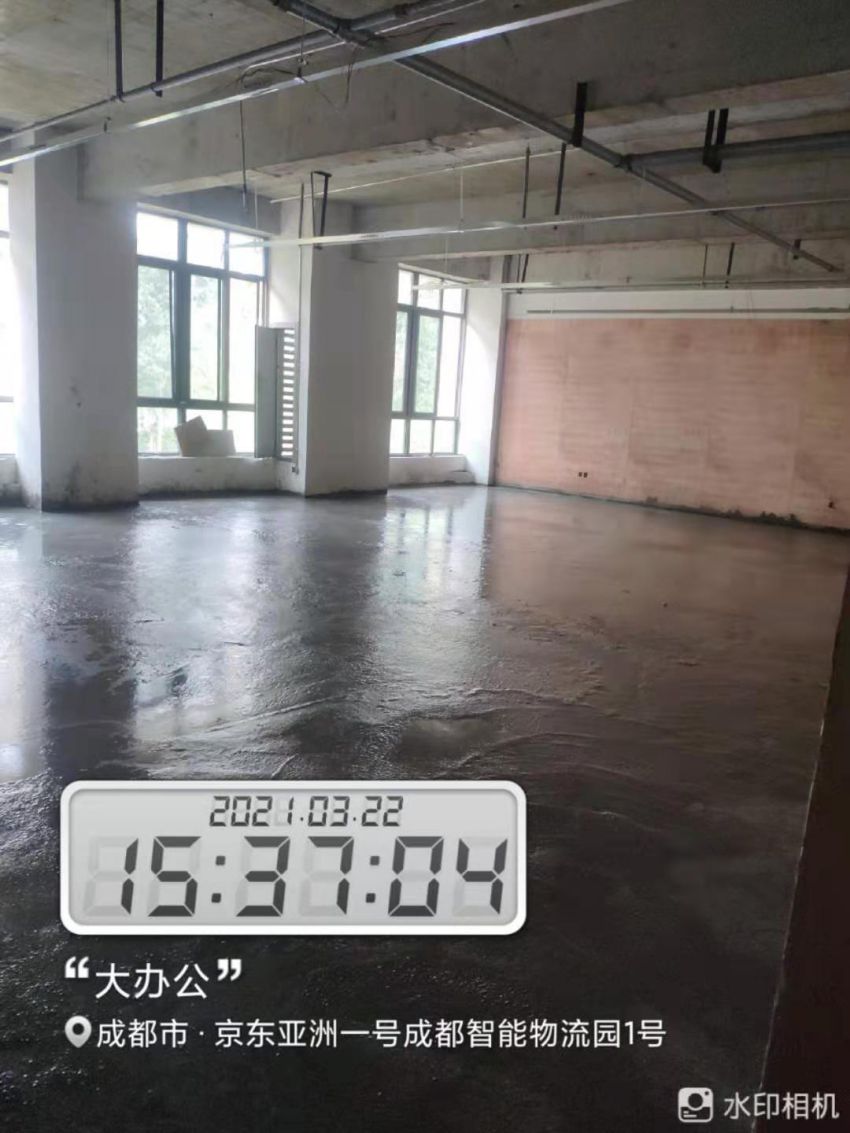

          323

          施工人數:10

          施工事項:

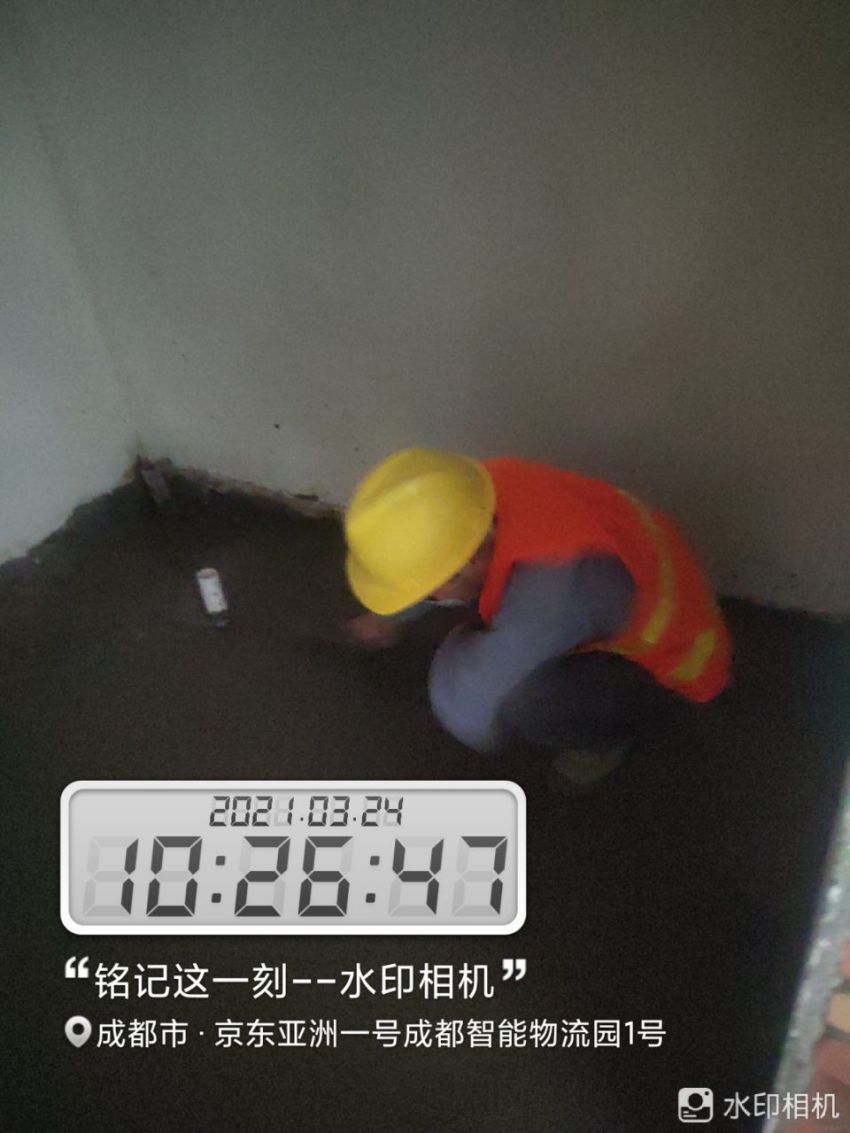

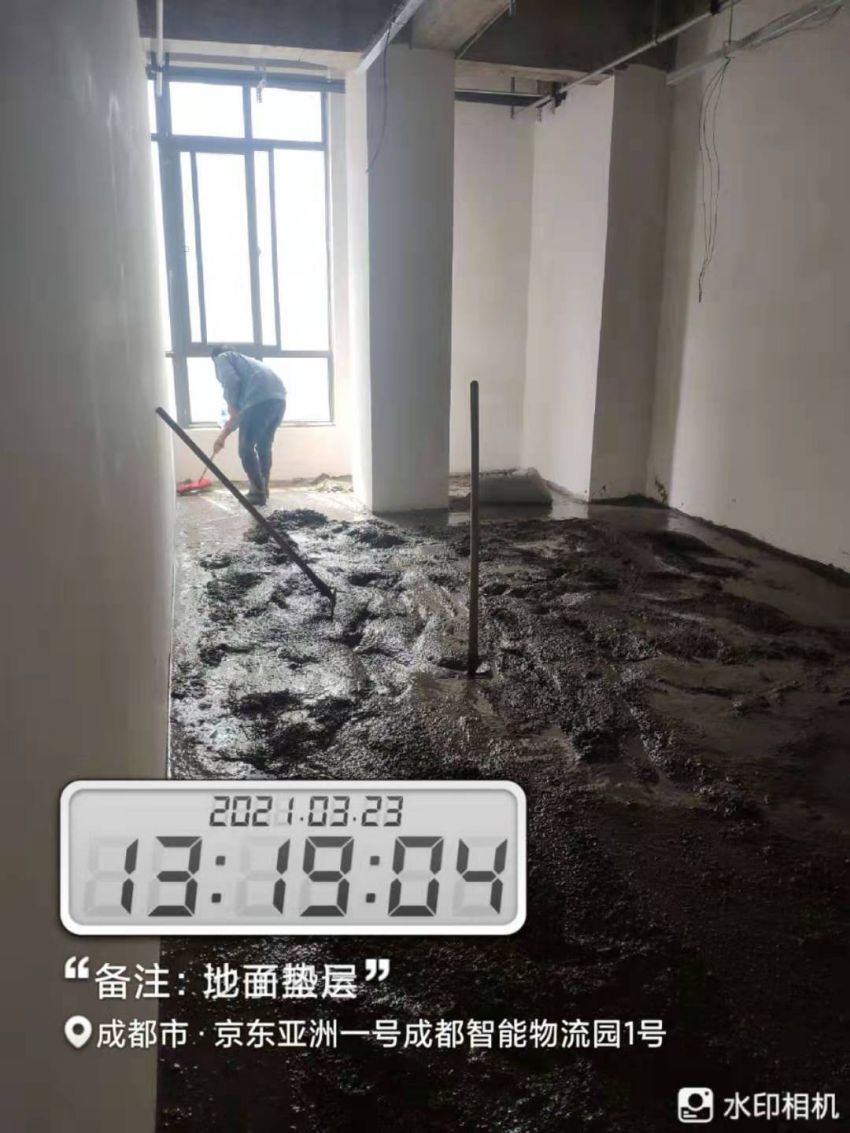

          1、地面打墊層,3人完成75%

          2、乳膠漆基層3人,完成80%

          3、水泥沙子搬運4人,完成80%

          附圖

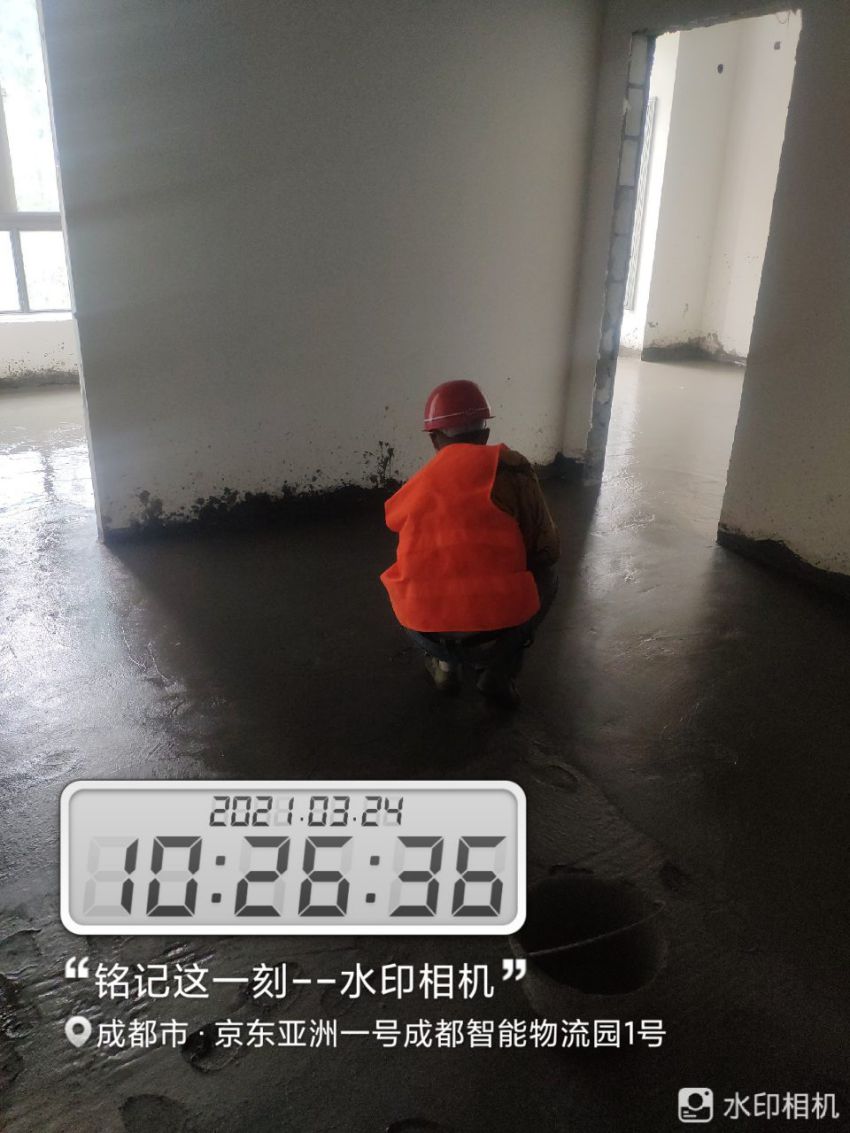

            324

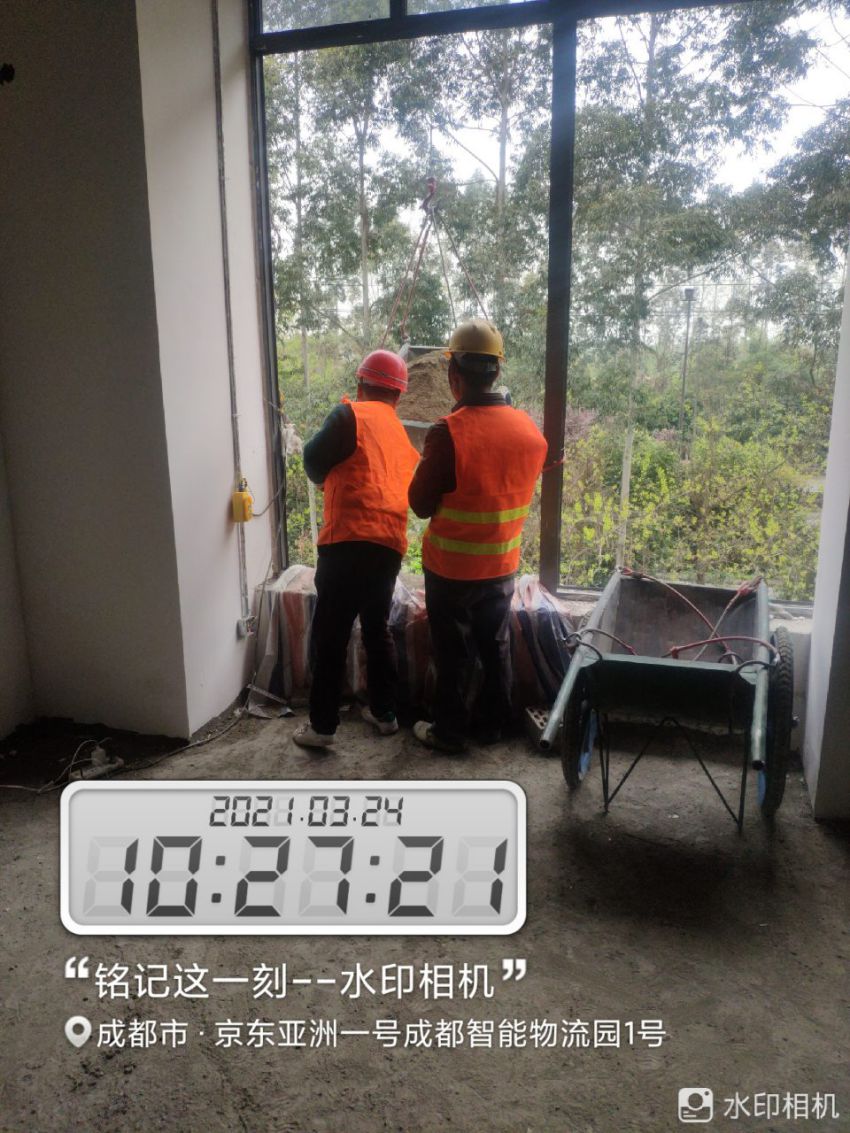

            施工人數:6

            施工事項:

            1、地面打墊層2,完成%100

            2、水泥沙子搬運4人,完成100%

            3、玻璃量尺寸完成

            附圖
